Подготовили ППР на устройство наружной кабельной канализации
Как мы сформировали проект по кабельной канализации

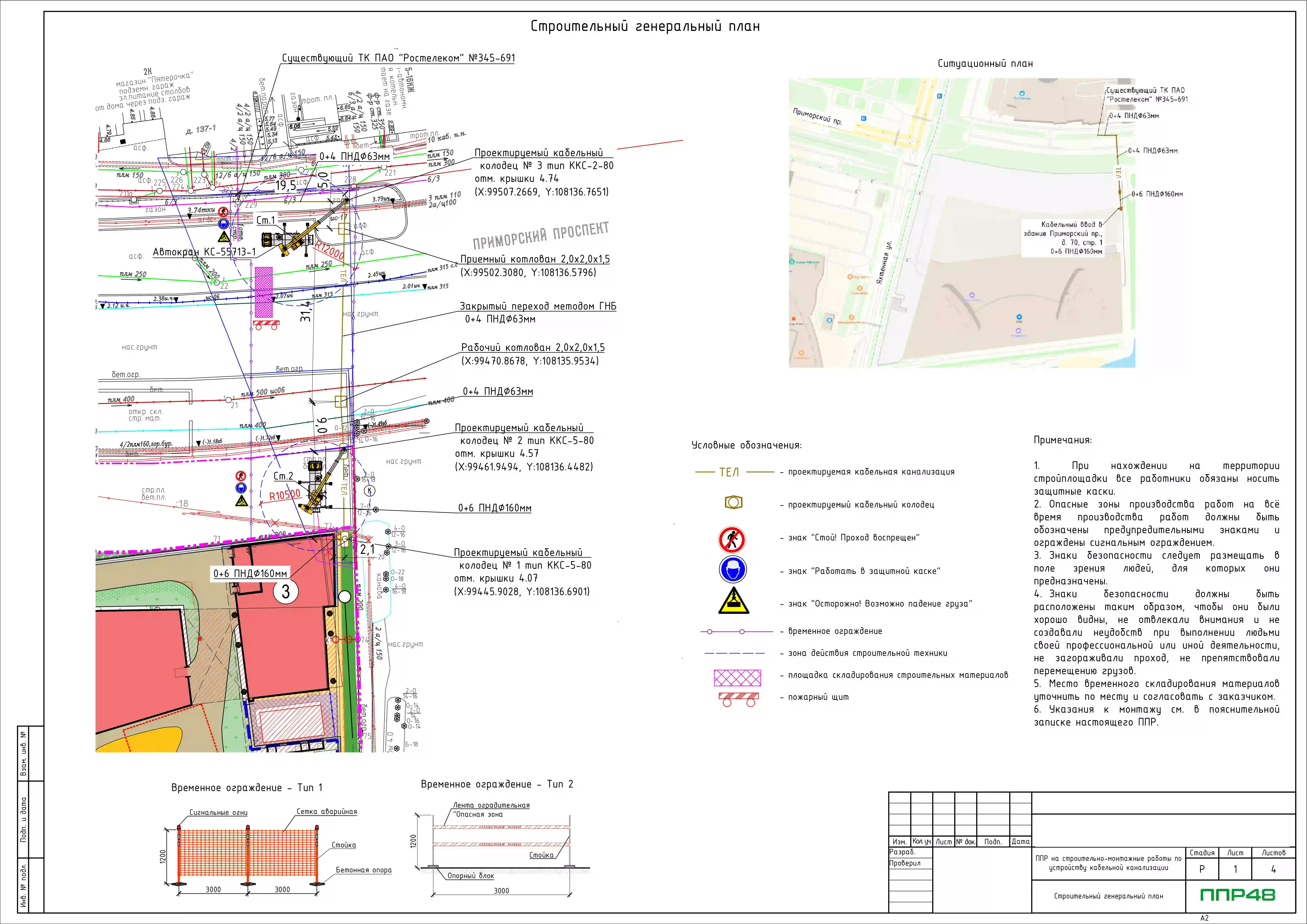

Проектирование начали с анализа плана кабельной канализации, продольных профилей, проектных отметок, ведомостей труб, блоков и колодцев. Трассу сопоставили с существующими коммуникациями, проездами, зданиями и местами подключения. Если в исходных материалах обнаруживались расхождения, фиксировали их в перечне вопросов и согласовывали до детализации графической части.
Анализ исходных данных
Проанализировали план кабельной канализации, профили, отметки, ведомости труб, блоков и колодцев. Сопоставили трассу с существующими коммуникациями, проездами, зданиями и точками подключения. Расхождения фиксировали и согласовывали до детализации графики.
Определение состава ППР

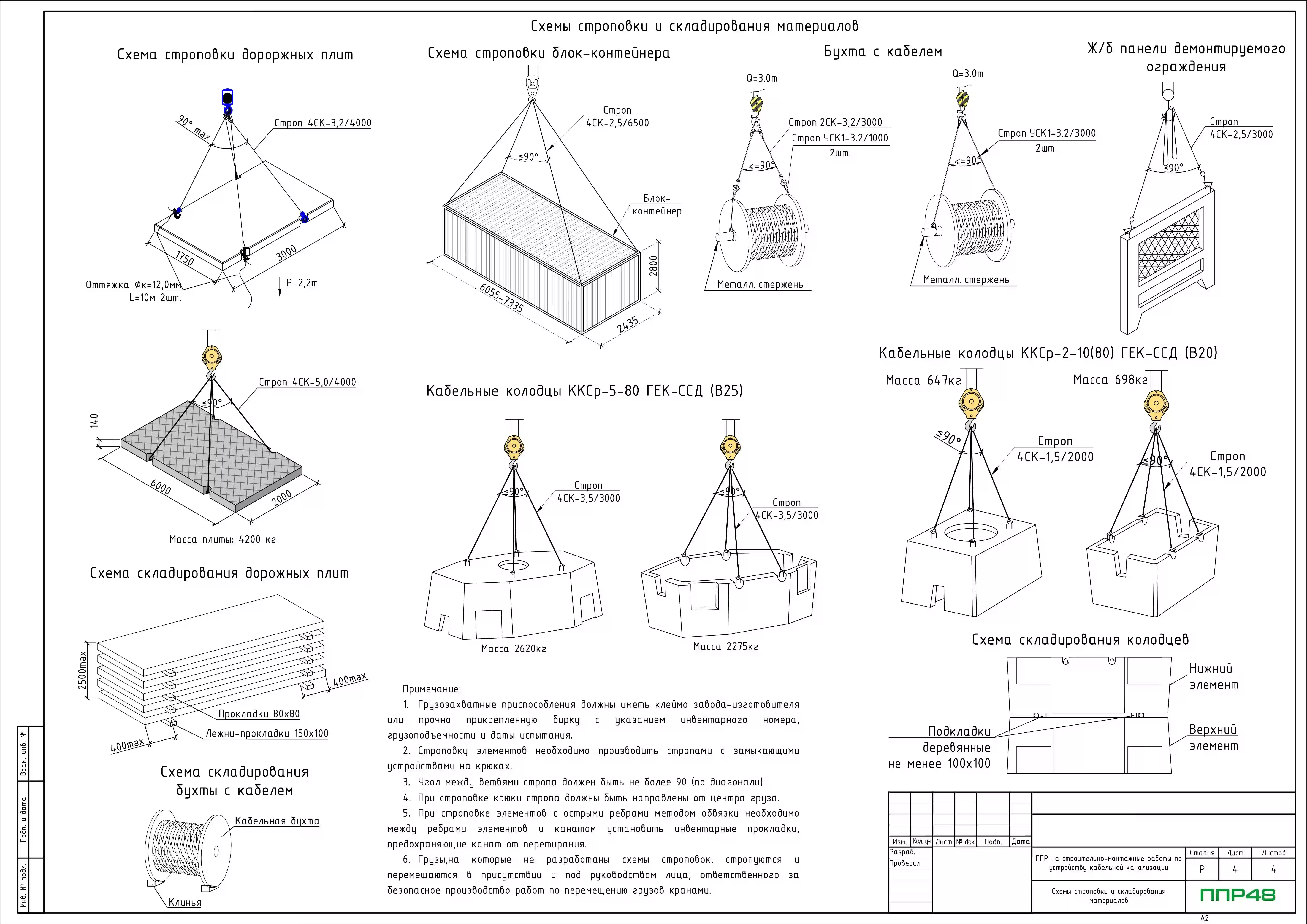

Состав ППР подобрали по протяжённости трассы и характерным участкам. В комплект включили:
- пояснительную записку;
- ситуационную схему;
- проектные участки;
- графические привязки;
- требования к временной организации территории;
- геодезическому контролю и исполнительным записям.

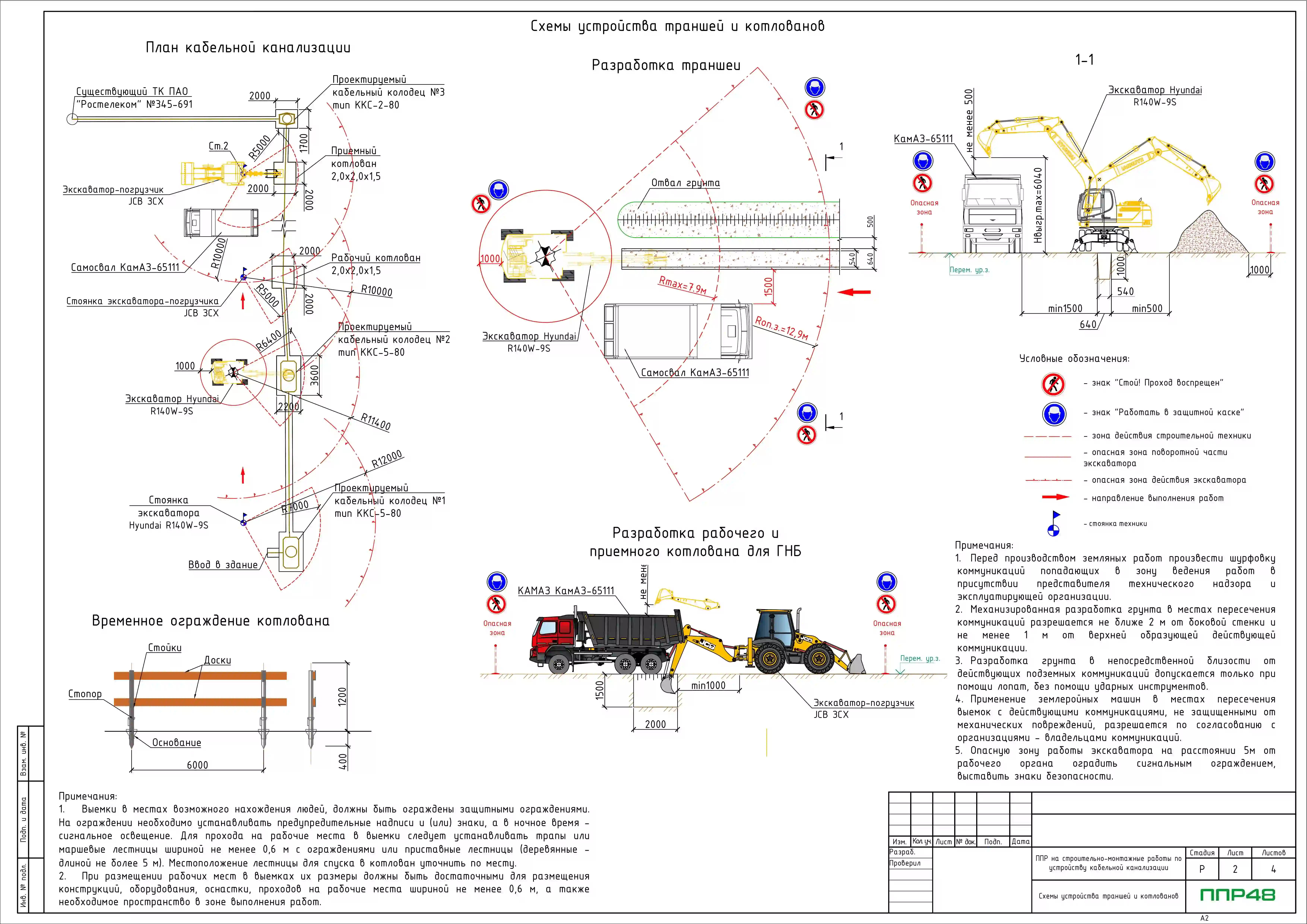

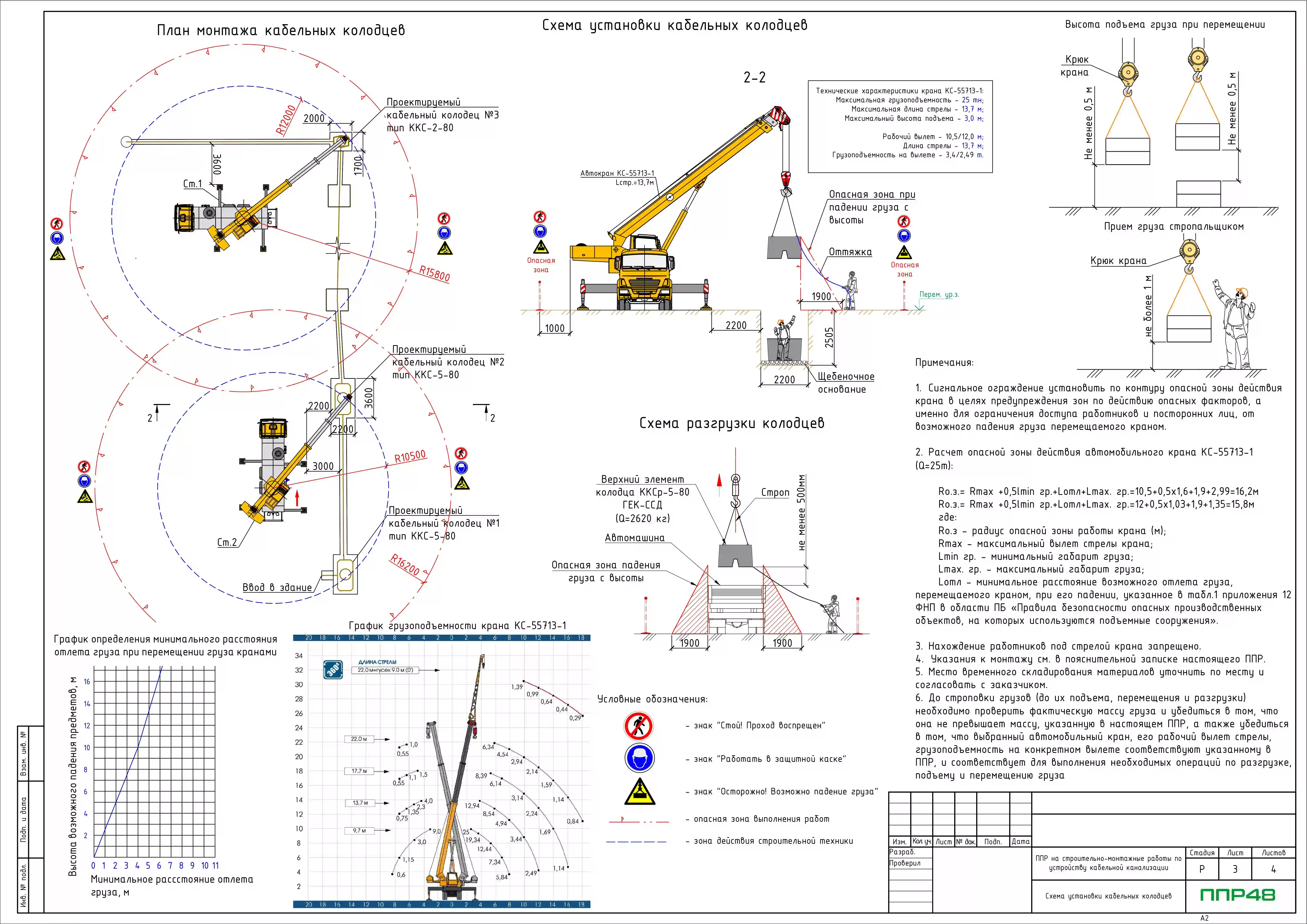

Для пересечений, поворотов, колодцев и подключений предусмотрели отдельные фрагменты со ссылками на рабочие чертежи. Отдельными пунктами закрепили состав исходных разрешений, подтверждаемых параметров и контрольных записей для каждого характерного участка трассы.
В какой последовательности проверяли и выпускали документ
Последовательность проверки
Сначала проверили соответствие обозначений, отметок и элементов исходной документации, затем связали текстовые требования с графическими листами. После этого провели внутреннее рецензирование состава схем, ссылок и контрольных пунктов. Такая последовательность помогла выявить несогласованности до передачи проекта заказчику и избежать повторного оформления всего комплекта.
Финализация и результат
Комментарии заказчика распределили по связанным разделам, обновили затронутые листы и сохранили историю изменений. Итоговую редакцию выпустили в DOCX и PDF. Заказчик получил ППР по кабельной канализации с единой системой обозначений, понятными основаниями решений и структурой, удобной для утверждения и последующей точечной актуализации. Сквозная нумерация помогает проследить внесённые изменения и повторно рассмотреть только решения, затронутые комментариями согласующих специалистов заказчика при дальнейшей актуализации.
