ППР на замену участка коллектора
Организация работ при реконструкции коллектора
Мы разработали ППР на замену участка существующего коллектора. В документации рассмотрены организация рабочего участка и операции, связанные с вскрытием, подготовкой выемки и обращением с трубами. Задача проектирования состояла в том, чтобы связать общую схему производства работ с решениями для отдельных этапов. Для реконструкции подземной сети особенно важны положение техники относительно выемки и организация пространства для материалов.
В графической части предусмотрены схемы разработки грунта, устройства шпунтового ограждения, ручной доработки и погрузки. Такое разделение позволяет последовательно раскрыть работу с выемкой и её ограждением. При подготовке чертежей мы показали характерные сечения и взаимное расположение рабочих элементов. Общие указания дополняют изображения требованиями к организации участка, а пояснительная записка объединяет их в проект производства работ на замену участка сети.

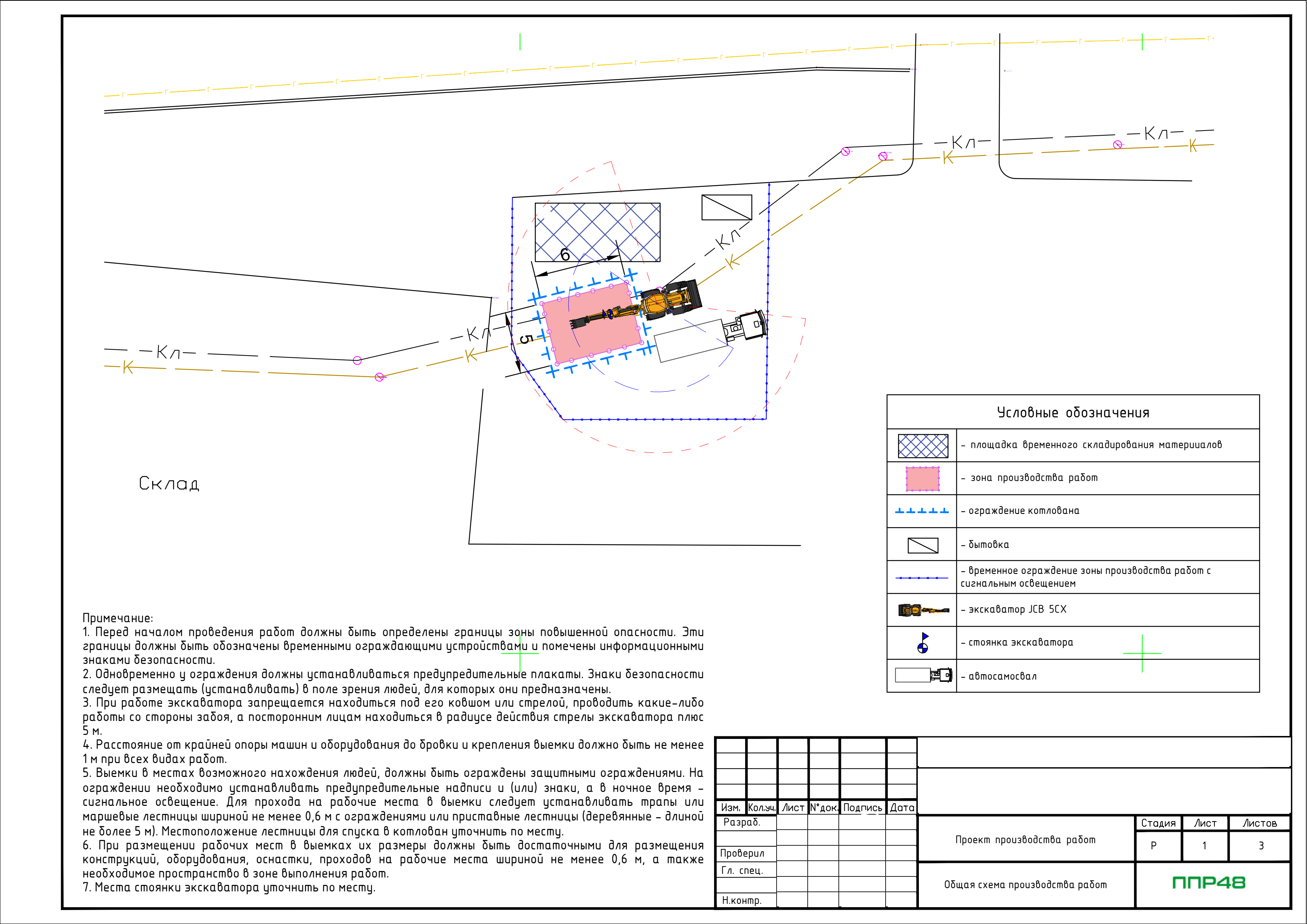

Котлован и обращение с трубами на технических листах

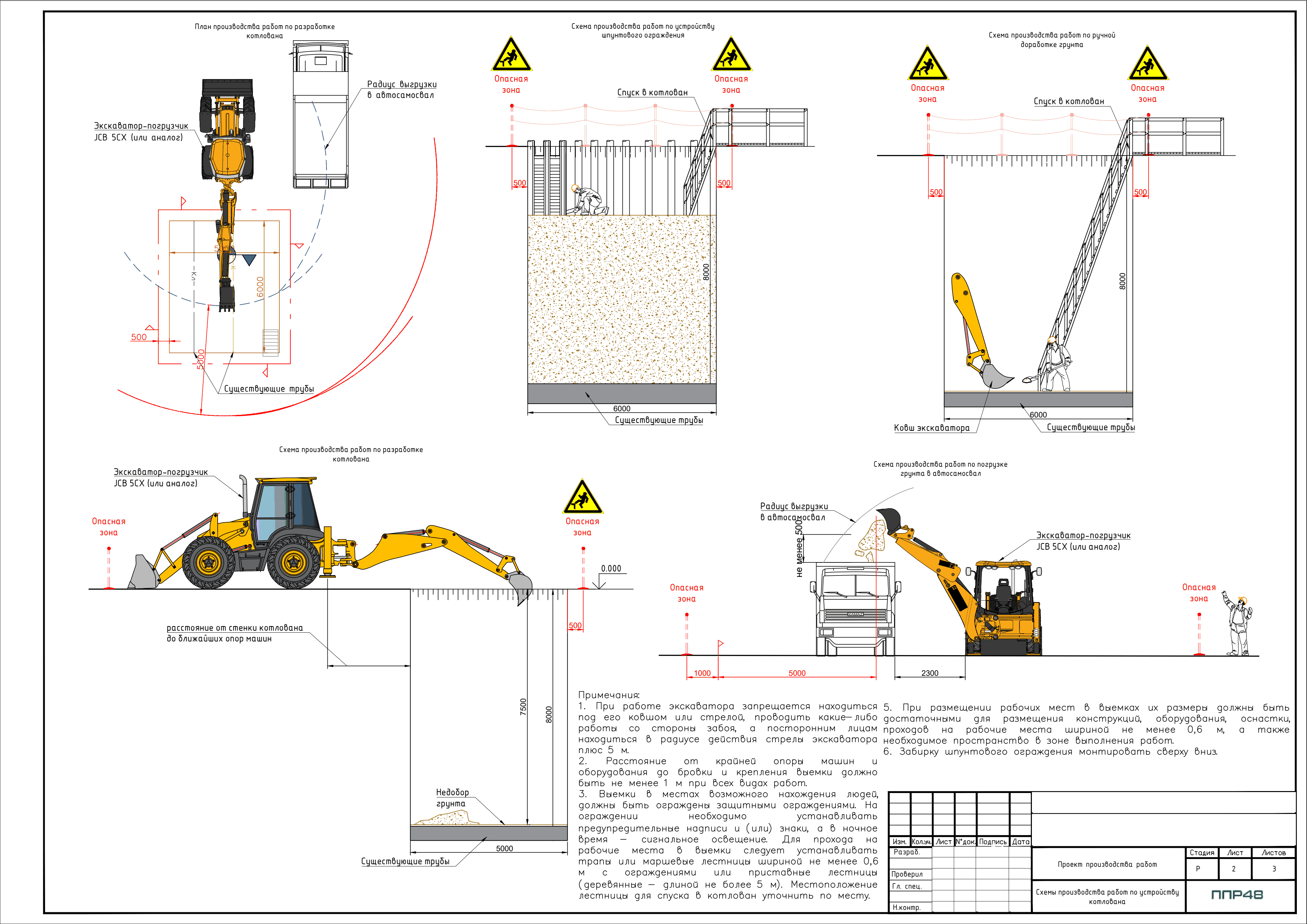

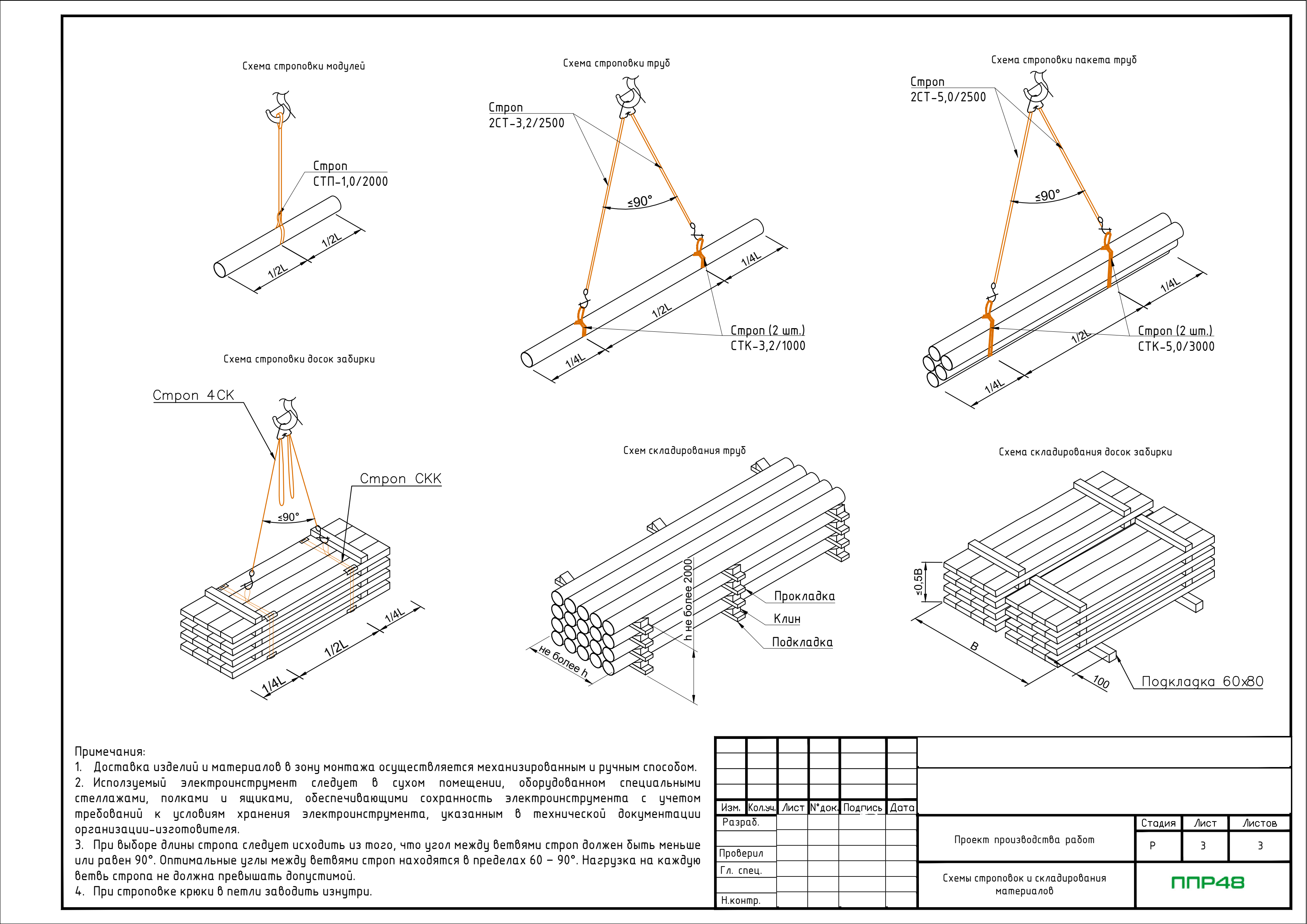

Первый лист содержит общую схему производства работ. Второй раскрывает устройство котлована и сопутствующие операции: применение ограждения, разработку и погрузку грунта. Третий посвящён строповке и складированию материалов. На нём представлены схемы обращения с трубами, пакетами труб, модулями и досками забирки. Такое сочетание чертежей связывает подготовку рабочего пространства с перемещением изделий, которые используются при реконструкции коллектора.
В актуальной редакции ППР общая организация участка дополнена решениями для выемки, её ограждения и обращения с материалами. Три технических листа последовательно раскрывают эти задачи. Проект демонстрирует работу ППР48 над документацией на реконструкцию подземной сети: положения техники и рабочих зон рассматриваются вместе с устройством котлована, а подготовка труб и других изделий связана с принятой организацией площадки.
