Последовательность разборки и устройства конструкций

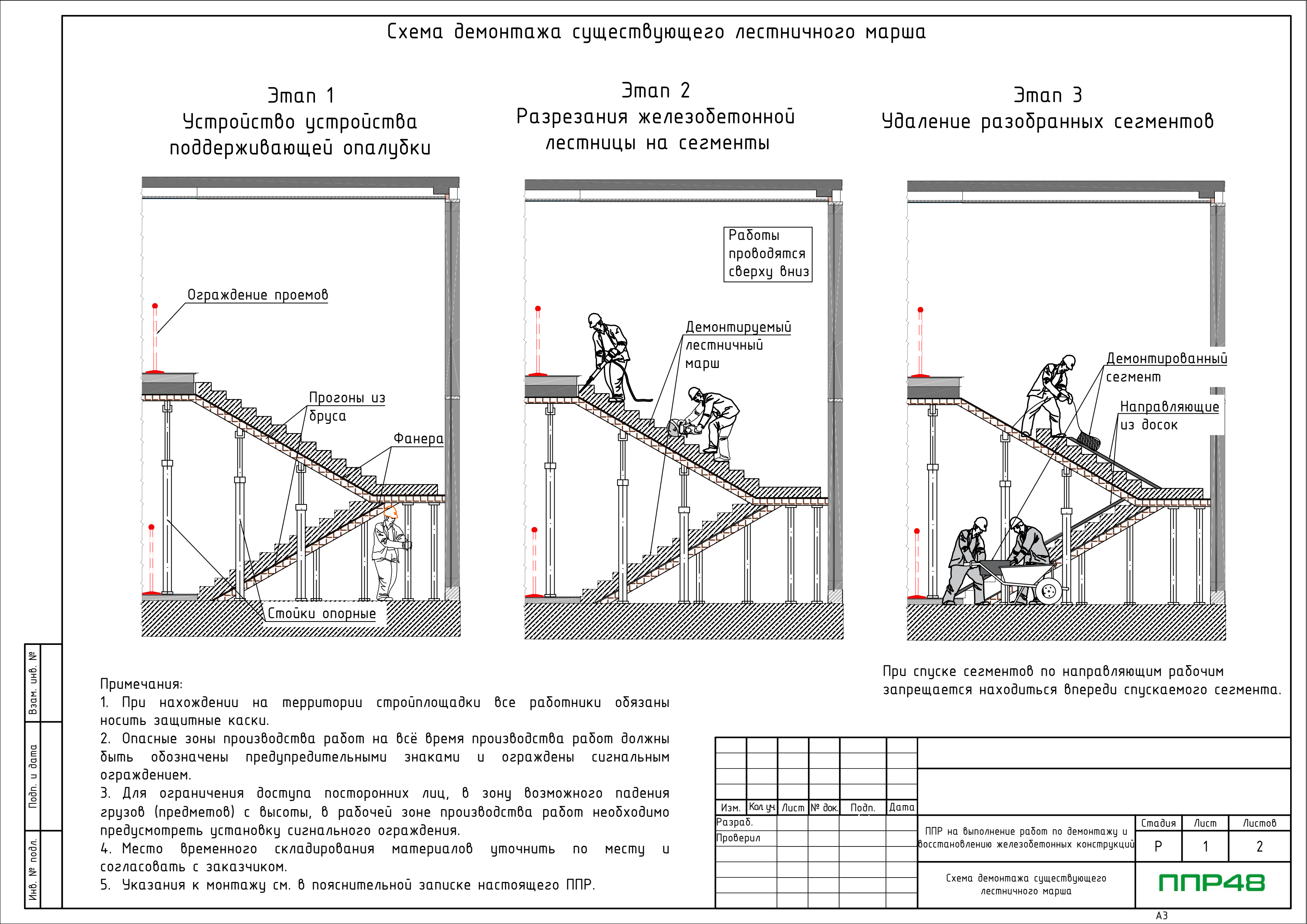

Чертёж ППР: три этапа разборки лестничного марша: установка подмостей, резка конструкции и усиление демонтируемого элементаДля реконструкции железобетонных конструкций мы подготовили ППР, объединяющий демонтаж существующего лестничного марша и последующее устройство лестницы и плиты перекрытия. Задача документации состояла в том, чтобы раскрыть оба этапа как связанную последовательность. При разработке требовалось показать, как организуется разборка, какие рабочие места необходимы и каким образом технологические решения переходят к восстановлению конструкций.

Работа в пределах существующего здания требует внимания к пространству вокруг демонтируемого элемента. В проекте отражены организация участка, обращение с материалами и защита зоны выполнения операций. Для нового железобетона предусмотрены решения по устройству опалубки и организации работ с арматурой. Схемы дополнены указаниями по подготовке рабочего места и временному складированию, чтобы отдельные операции можно было соотнести с условиями ограниченной площадки.

Демонтаж лестничного марша и восстановление перекрытия

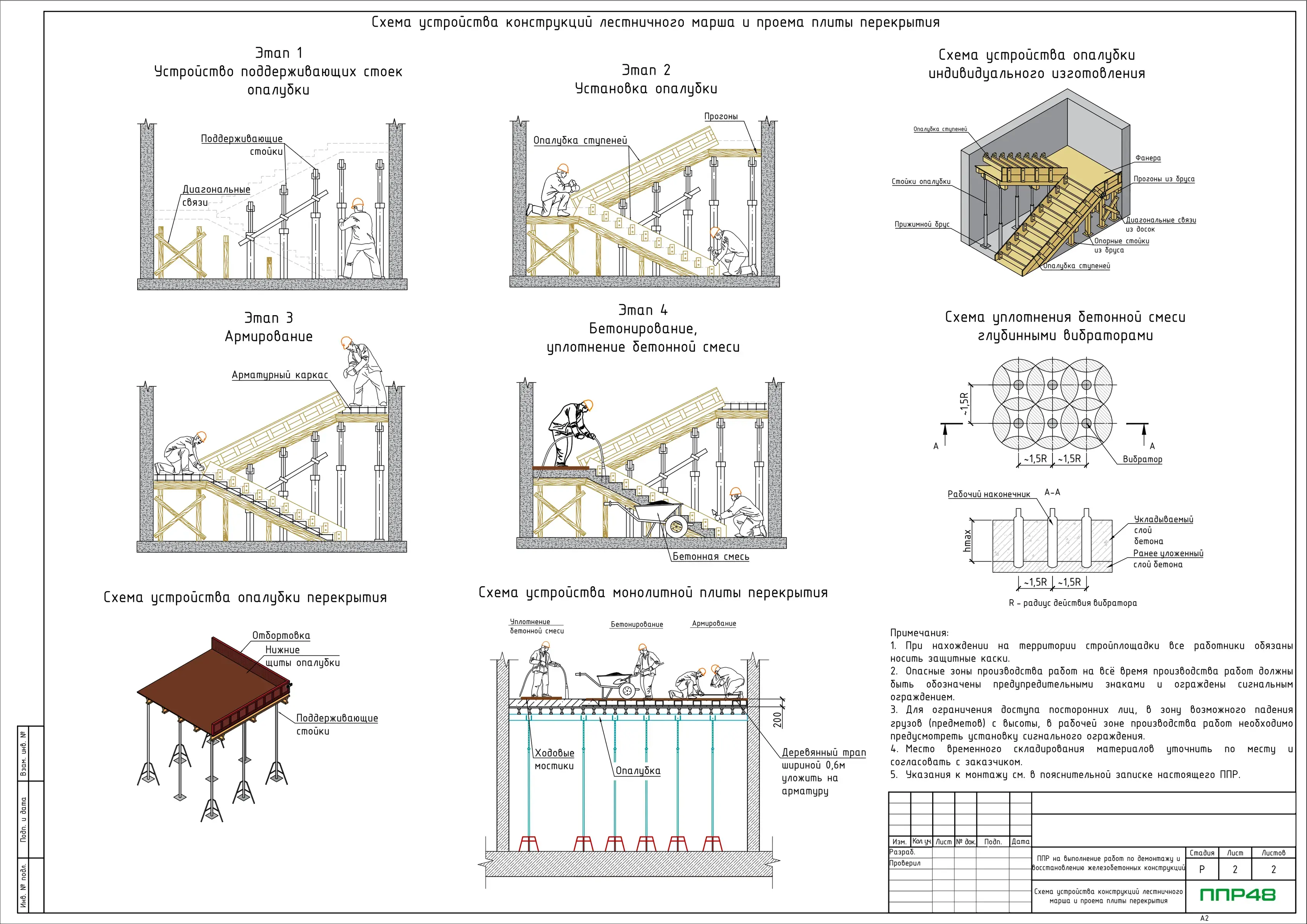

Схема устройства опалубки — ППР на демонтаж и восстановление железобетона; схема уплотнения бетонной смесиПервый лист графической части посвящён демонтажу существующего лестничного марша. На нём показаны конструкция, организация доступа и технологические пояснения к разборке. Второй лист раскрывает устройство конструкции лестничного марша и плиты перекрытия. Графика позволяет проследить расположение опалубочных элементов и рабочих настилов, а также связь между восстанавливаемыми участками. Изображения сопровождаются размерами и примечаниями, которые дополняют сведения пояснительной записки.

Подготовленный ППР связывает демонтаж существующего элемента с последующим устройством новых конструкций. Два технических листа раскрывают взаимосвязанные этапы реконструкции и дополняют текстовые разделы документации. Этот проект показывает, как при разработке ППР48 рассматривает рабочие места внутри здания, временные приспособления и обращение с материалами, сохраняя общую последовательность демонтажных и монолитных операций.

Разработка строительной документации

Работаем по всей территории
Российской Федерации
от Калининграда до Камчатки
48
Разработаем документацию
в срок от двух дней*
*в зависимости от сложности ППР
Бесплатно устраним замечания
и внесем корректировки
Проведем редактирование ППР, ТК, СГП

Отзывы о нашей работе

Исходные данные необходимые для разработки документации

Для изготовления проекта необходимо предоставить ИД. Все материалы рекомендуется отправлять в редактируемом формате. Это позволит ускорить процесс подготовки документации.

  • PDF
  • DWG
  • DOC
  • XLS
  • JPG

Также вы можете ответить на несколько вопросов по вашему проекту
и получить коммерческое предложение, оптимизированное под ваш случай!

Сертификаты, СРО, лицензии
и аттестация в Ростехнадзоре
