ППР на монтаж светопрозрачных конструкций остановки и павильона для курения
Монтаж остекления на готовые металлоконструкции
Мы разработали ППР на монтаж светопрозрачных конструкций остановки корпоративного автобуса и павильона для курения на территории складского комплекса. Проект посвящён остеклению готовых металлических конструкций. Поэтому при подготовке документации требовалось связать подачу стеклянных элементов с условиями монтажа на уже сформированном основании, а также определить размещение техники и порядок обращения с изделиями в пределах рабочей зоны.
Для таких работ существенны особенности груза: стеклянные элементы необходимо подать к месту установки, удержать в требуемом положении и разместить на хранение с учётом их геометрии. В проектной документации эти задачи раскрыты отдельными решениями. Монтажная схема показывает положение подъёмного оборудования и зону выполнения операций, а дополнительные листы посвящены строповке и складированию. В результате разные этапы обращения с конструкциями получили собственное графическое описание.
Схемы подъёма стекла и организации площадки

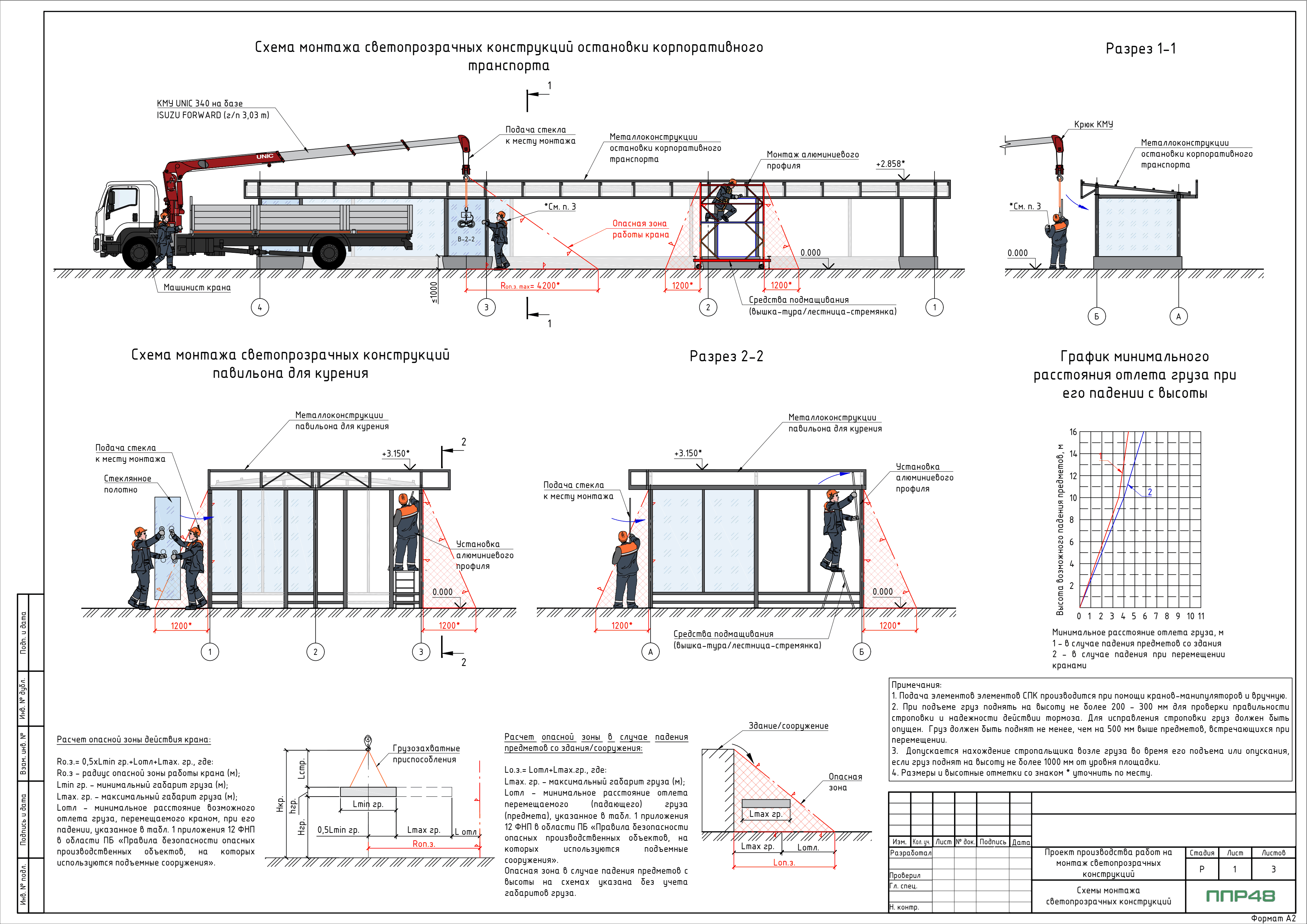

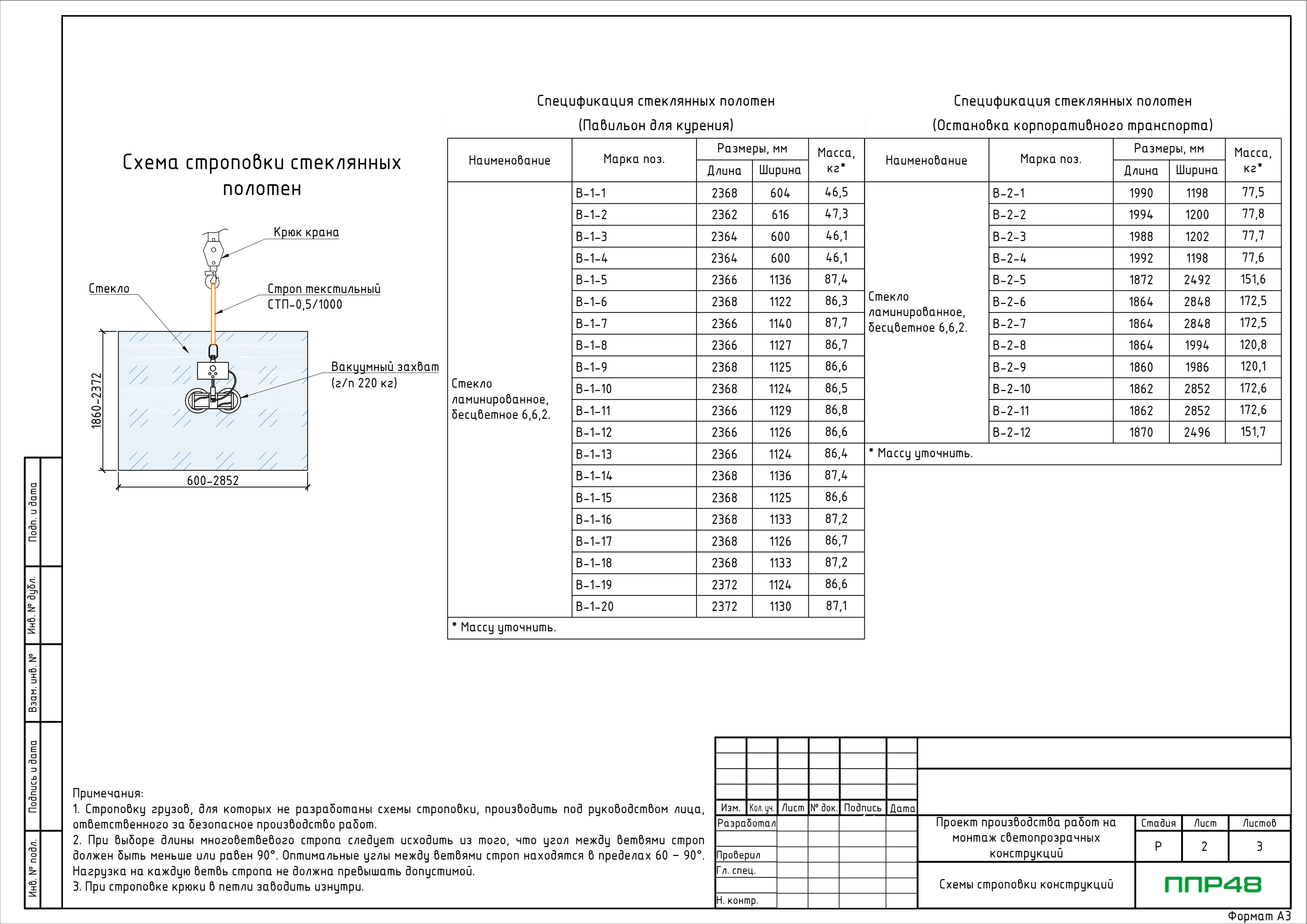

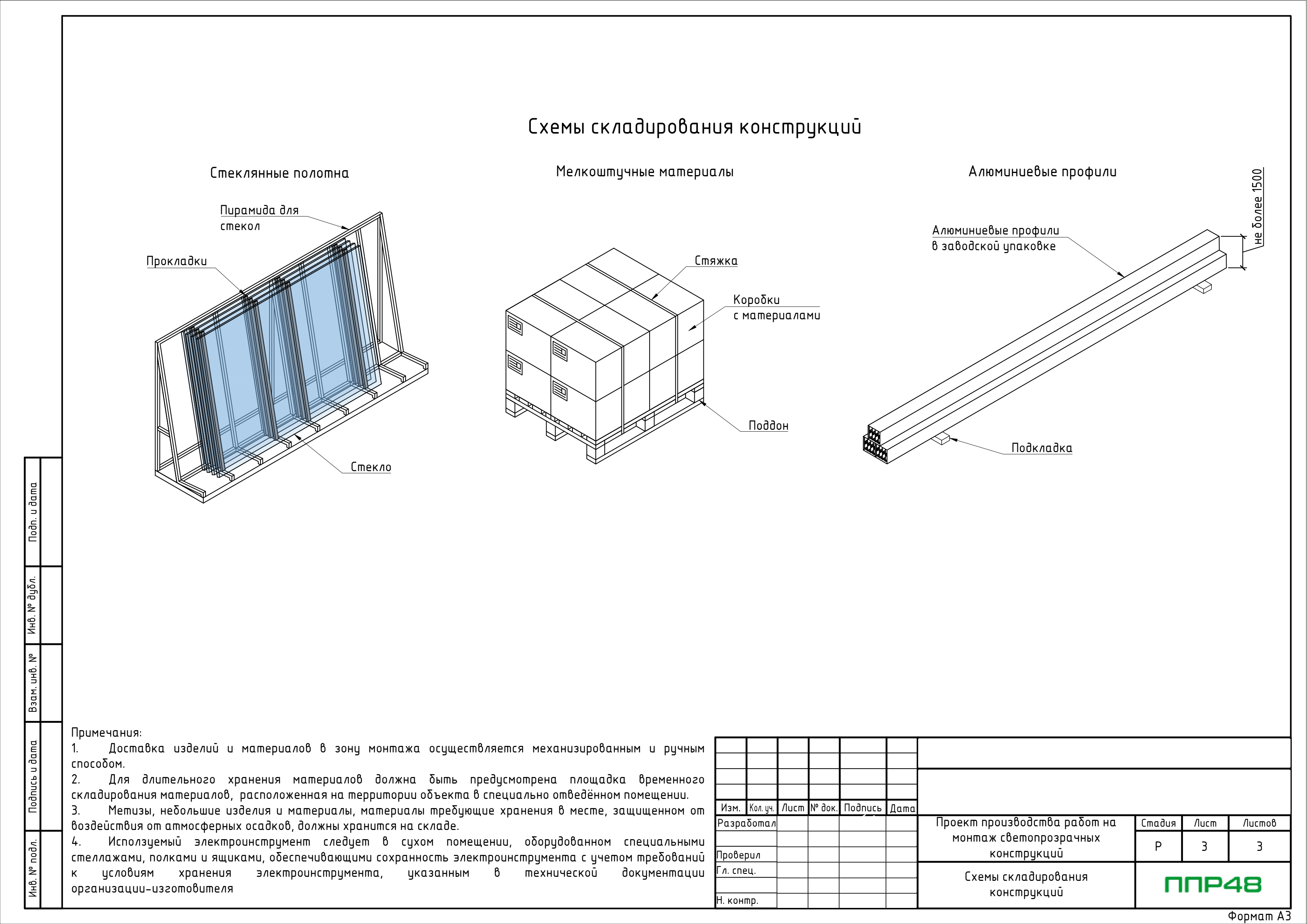

На основном чертеже показан монтаж светопрозрачных конструкций с применением подъёмного оборудования. Приведены взаимное положение техники и элементов, необходимые размеры и границы опасной зоны. Отдельная схема строповки раскрывает подготовку груза к подъёму. Лист складирования дополняет комплект решениями по размещению изделий до установки. Такой набор графики позволяет рассмотреть движение конструкции от места временного хранения до её проектного положения в металлическом каркасе.
Итогом стал ППР с пояснительной запиской и тремя листами графической части. Решения привязаны к конкретным сооружениям: остановке корпоративного автобуса и павильону для курения. Проект показывает проработку монтажа остекления от размещения изделий на площадке до их подъёма и установки на готовые металлоконструкции. Для каждого этапа предусмотрено собственное графическое представление, дополняющее общую организацию работ.
