Технология работ
Какие работы предусмотрены при монтаже защитной сетки

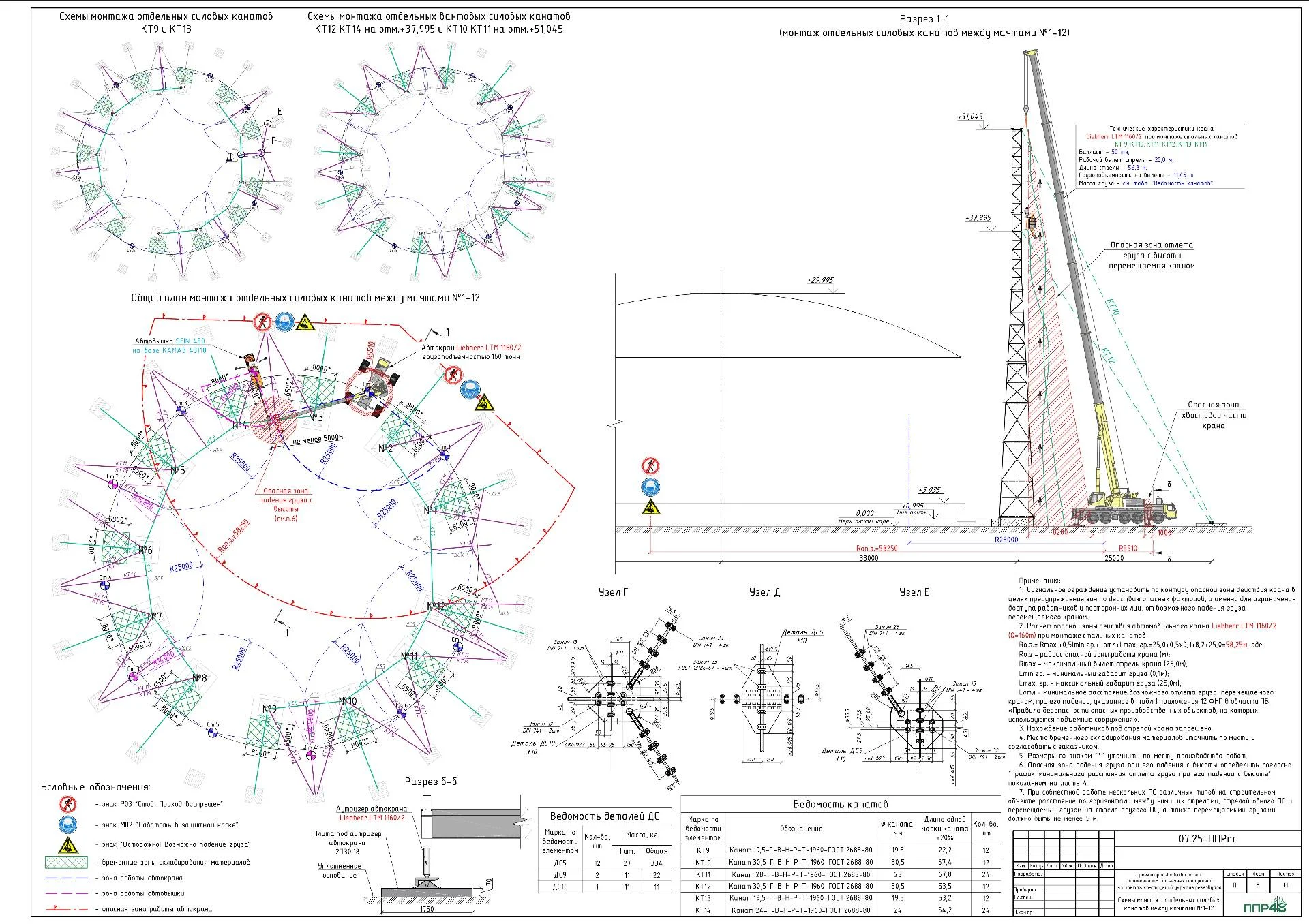

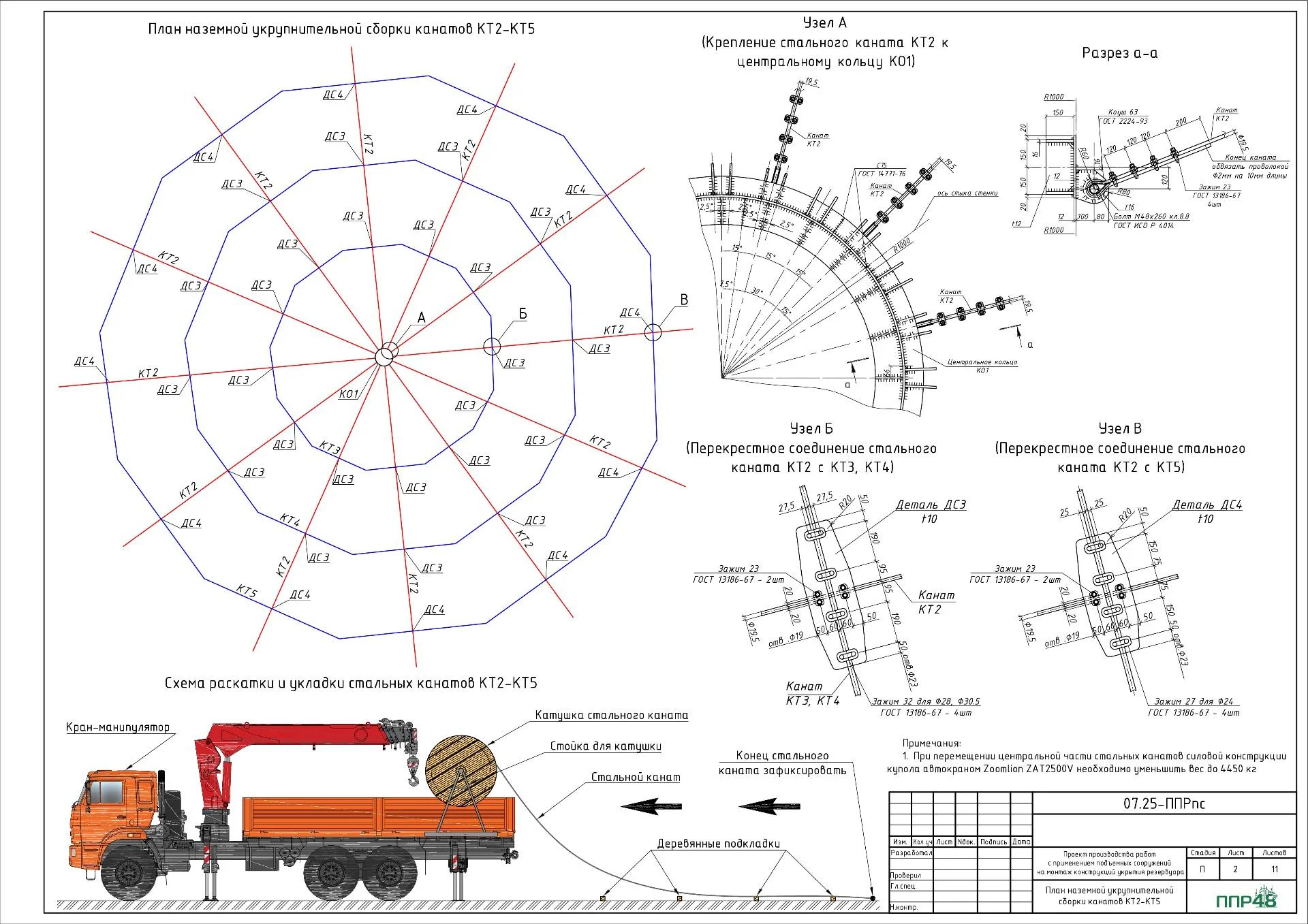

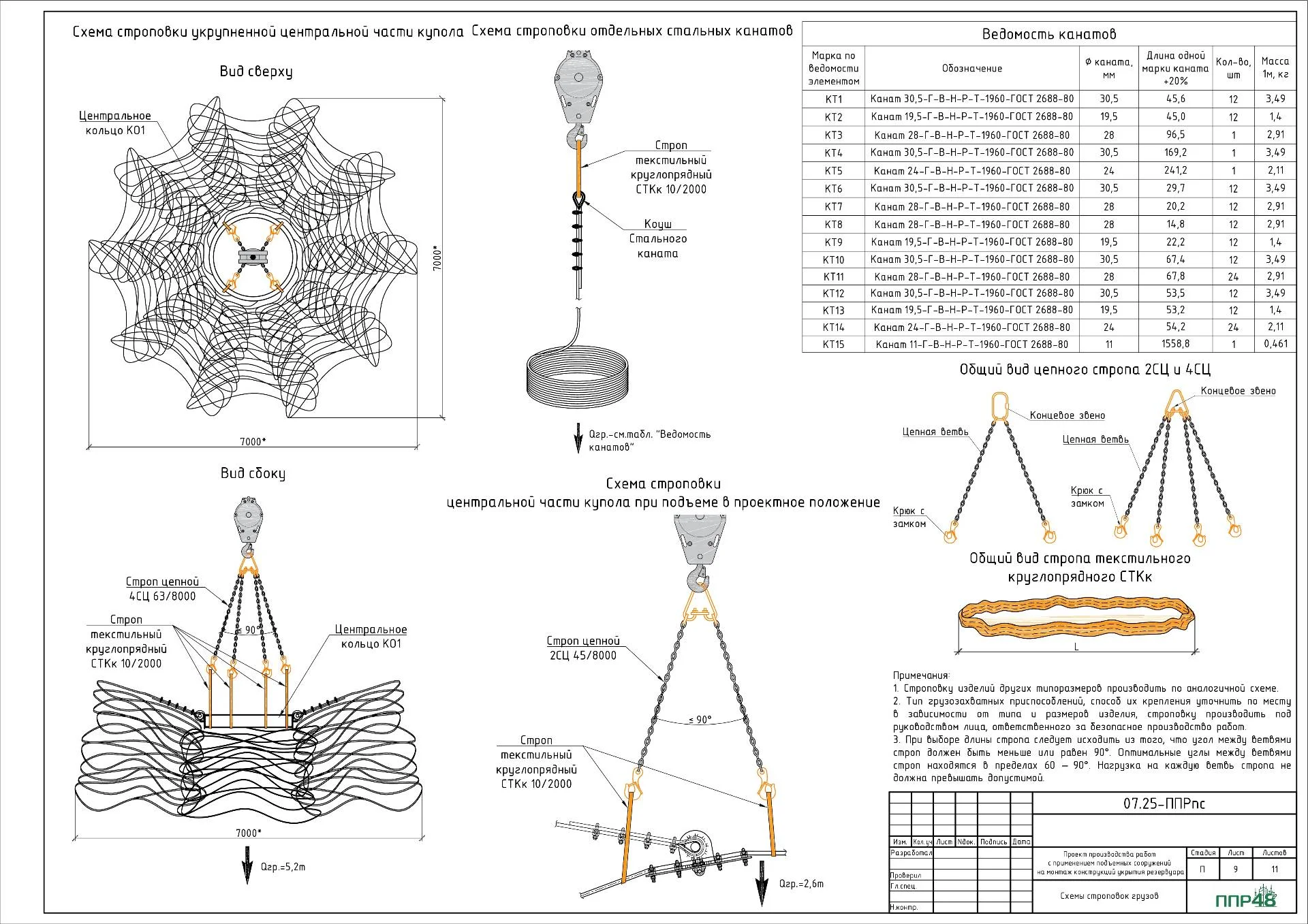

ППРпс определяет технологию монтажа системы физической защиты резервуаров от БПЛА в рамках проекта дооборудования объекта защитной сеткой «Антидрон». В документе рассмотрена последовательность установки радиальных и тангенциально расположенных канатов, формирующих несущий каркас защитной конструкции над резервуаром. Отдельно описан монтаж внутренних и наружных вантовых оттяжек, обеспечивающих устойчивость и натяжение канатной системы на всех этапах работ. После завершения монтажа канатного каркаса предусмотрено укрытие конструкции сэндвич-панелями, формирующими финальный защитный контур над резервуаром.

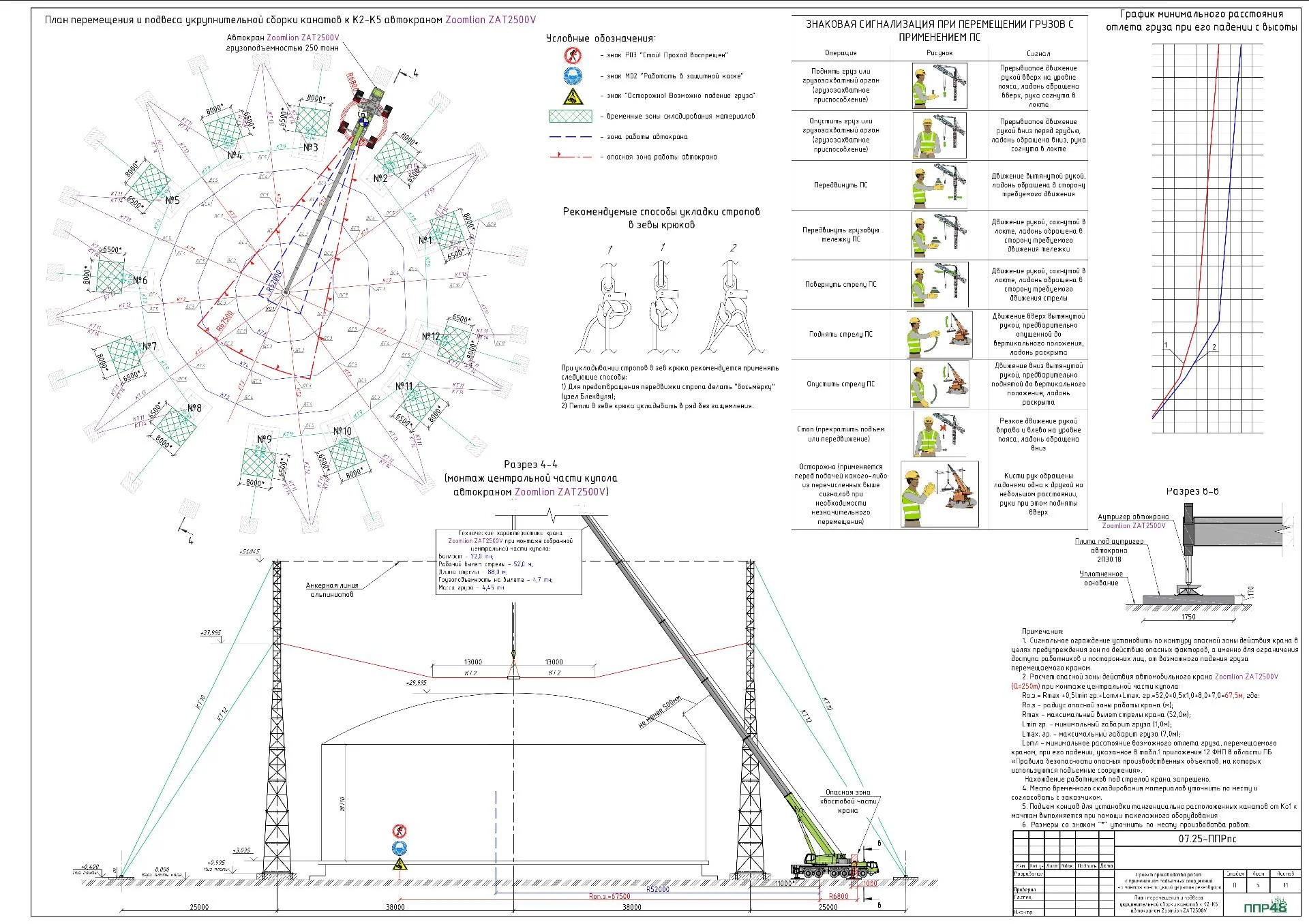

Какая техника применяется для монтажа центральной части системы

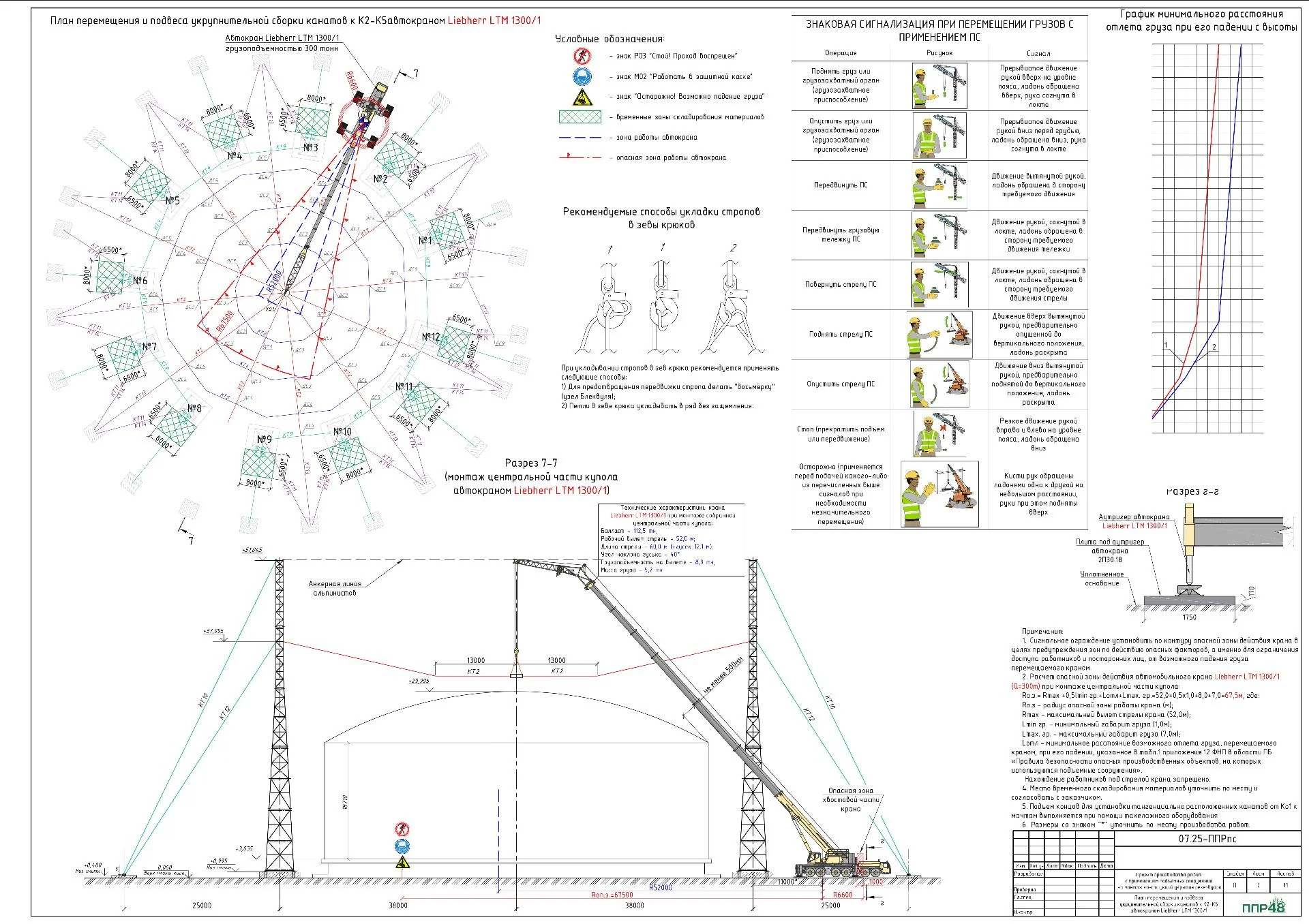

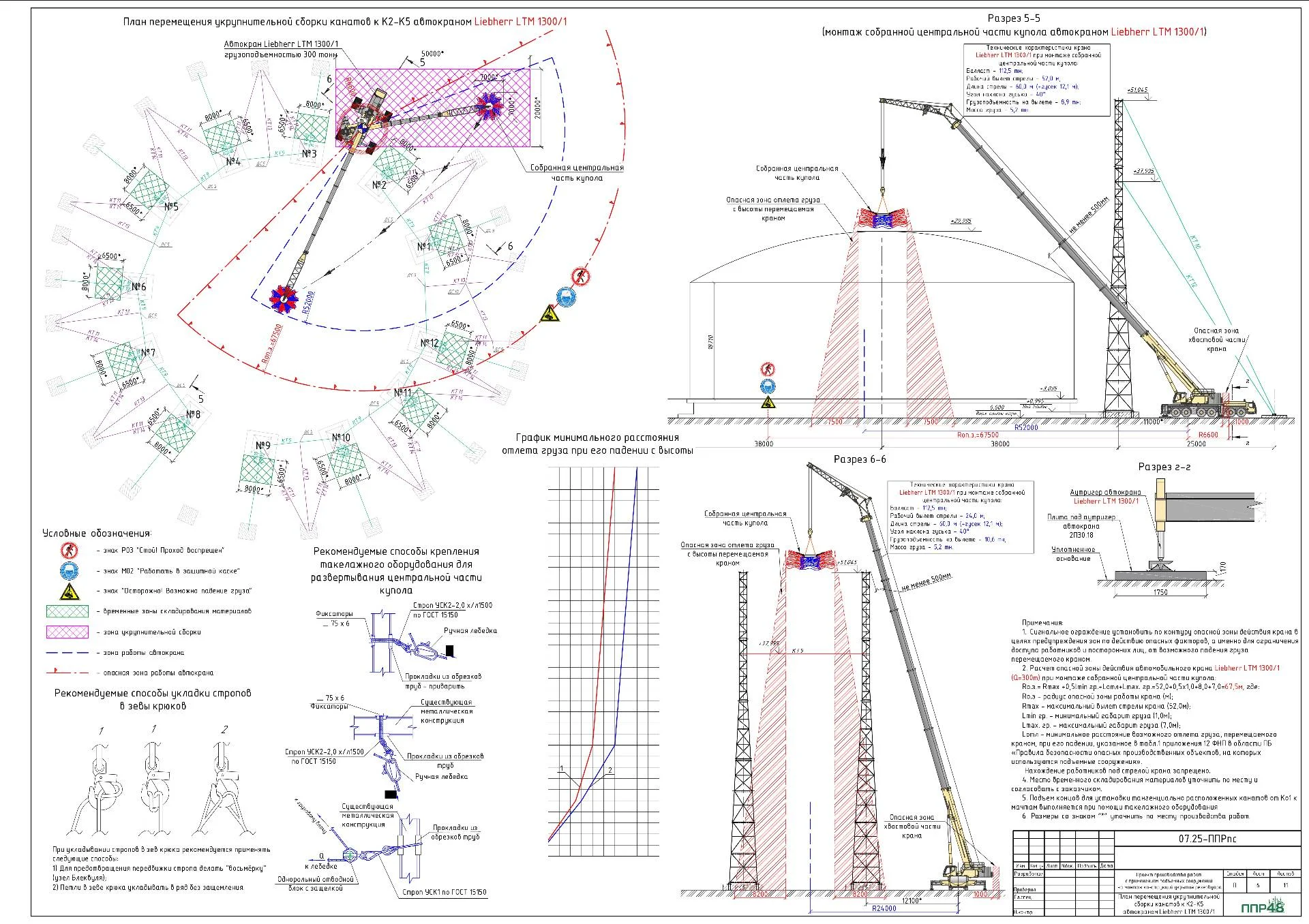

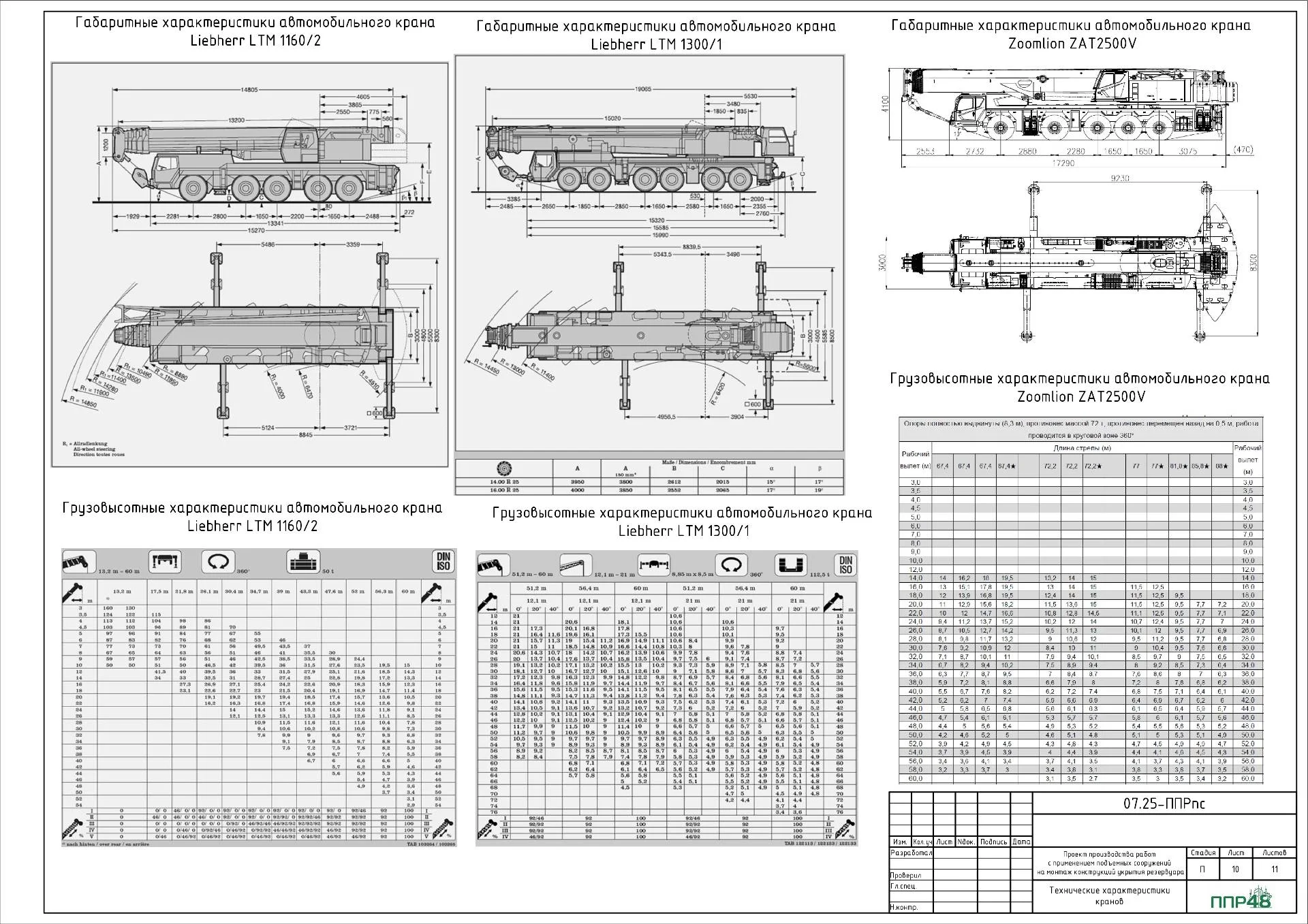

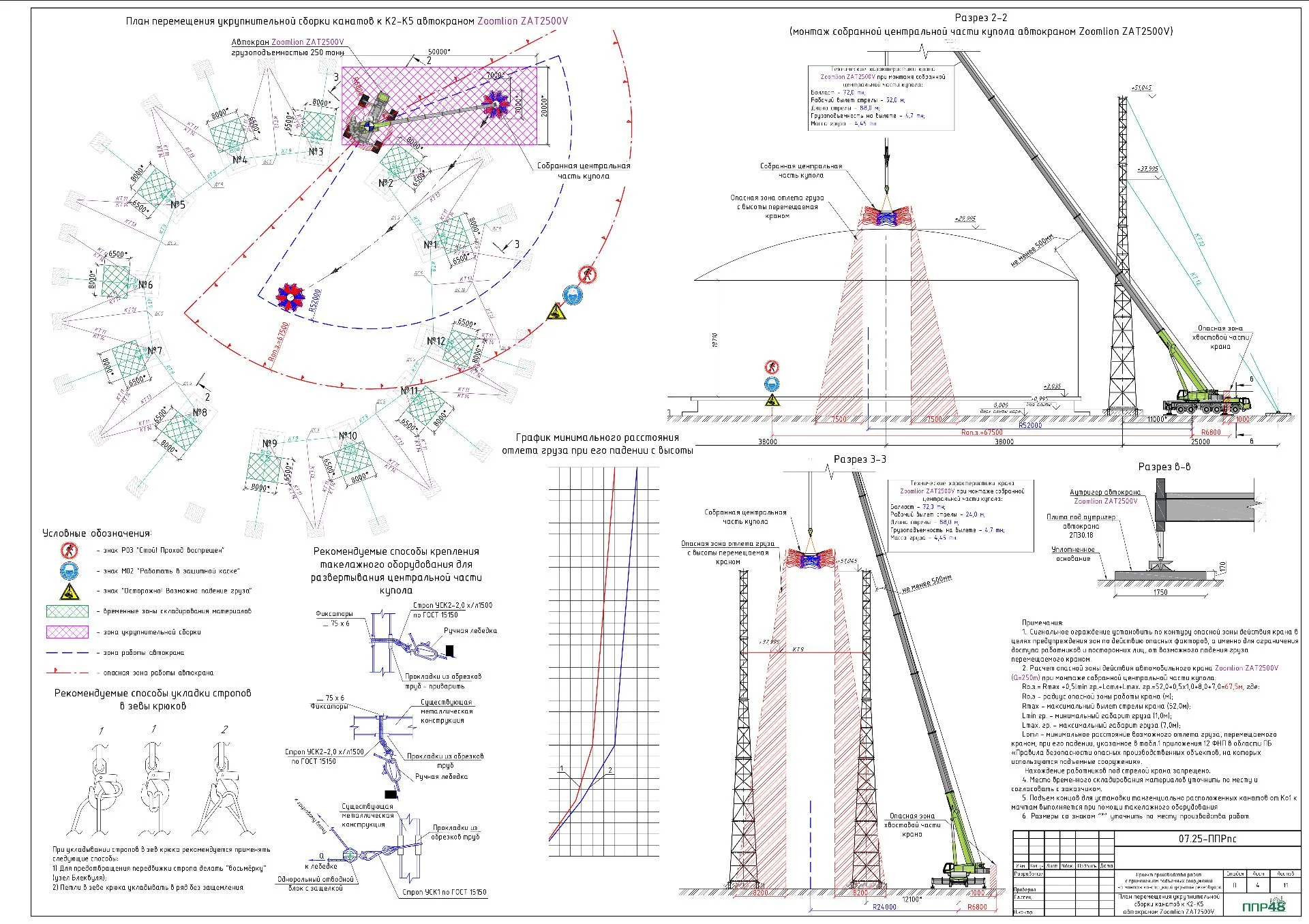

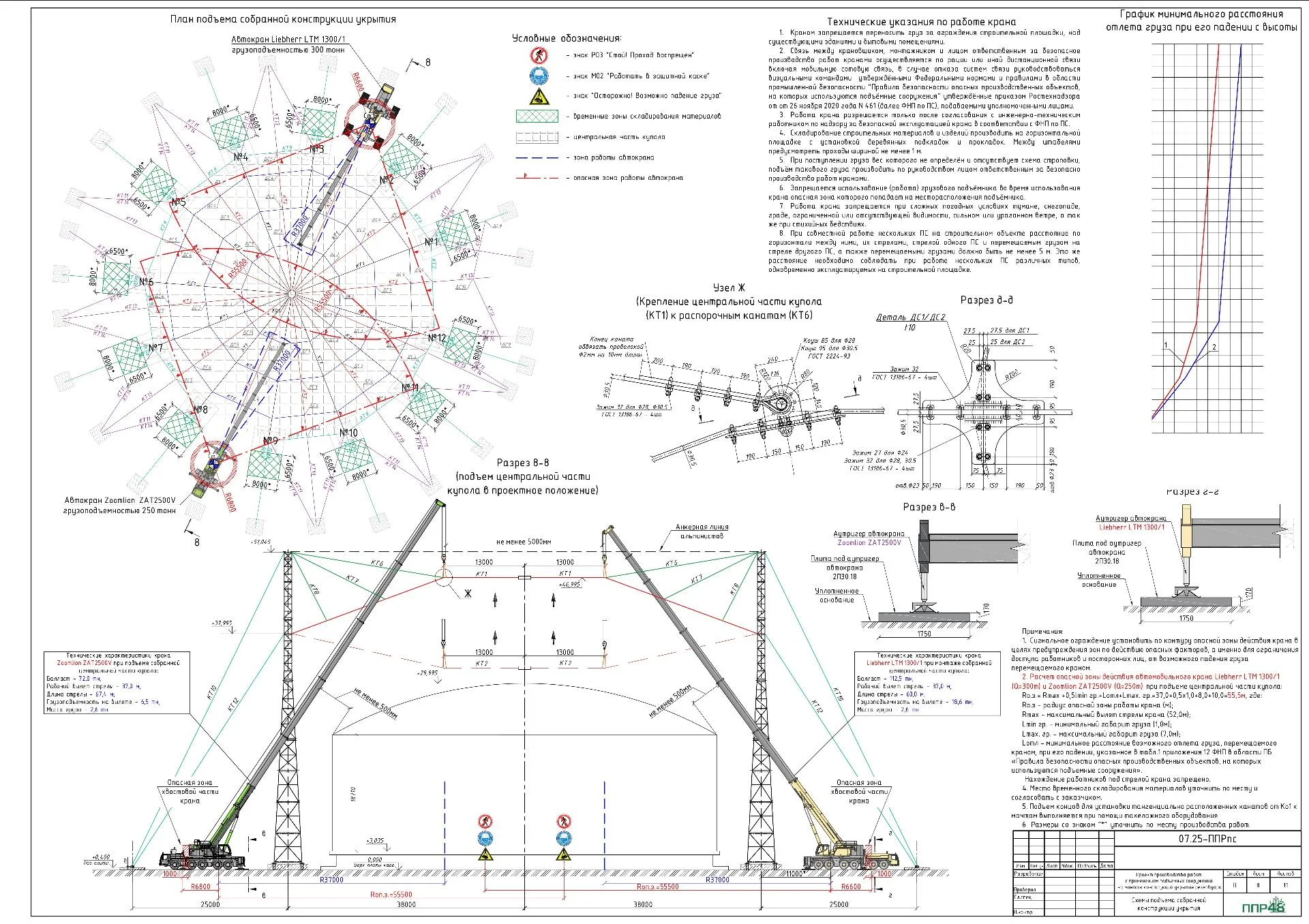

Согласно разработанному ППР, процесс установки антидронной сетки разделен на несколько последовательных этапов, каждый из которых требует использования мощной подъемной техники. Ключевая особенность данного объекта — необходимость одновременной работы двух кранов-гигантов: Liebherr LTM 1300/1 (грузоподъёмностью 300 тонн) и Zoomlion ZAT2500V (250 тонн). Эти машины выбраны для обеспечения подачи и точной установки центральной части системы защиты, включая тяжелые несущие канаты и каркасные элементы. Работы ведутся по двум основным направлениям. Первое — это установка радиальных и тангенциально расположенных канатов, которые создают силовой каркас будущего купола или укрытия. Второе направление — монтаж внутренних и наружных вантовых оттяжек, которые обеспечивают жесткость конструкции и ее устойчивость к ветровым нагрузкам.
