Технология работ
Особенности подготовительного этапа в суровом климате

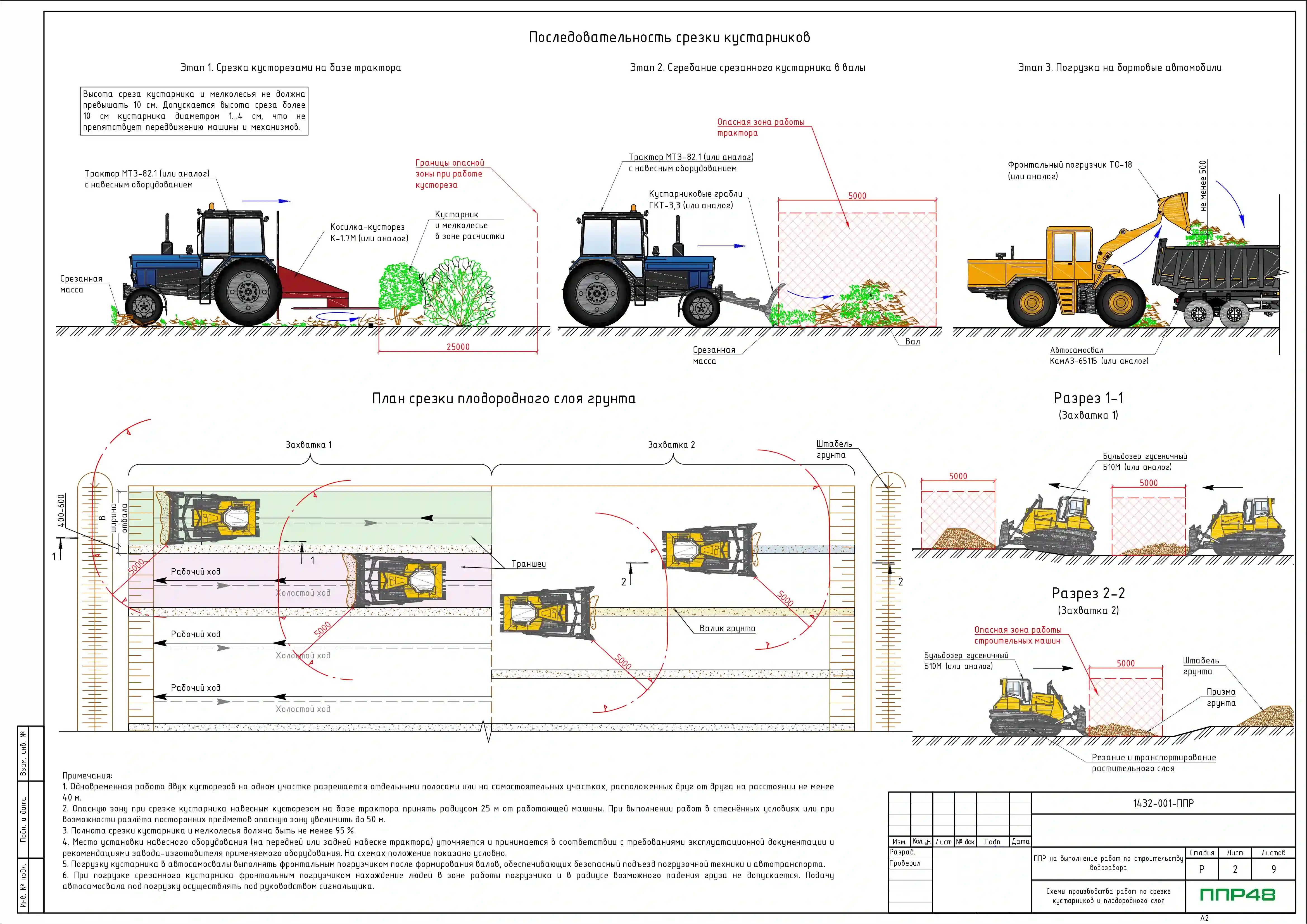

Реализация проекта в условиях обширной территории с вечномерзлыми грунтами потребовала от нас нестандартных инженерных решений, которые мы отразили в ППР. Подготовительный этап включал не только стандартную расчистку участка и вынос зеленых насаждений, но и мероприятия по оттаиванию грунта. Это позволило создать стабильное основание для устройства временных дорог и подъездных путей, обеспечив бесперебойную подачу материалов. Такой подход подтверждает нашу компетенцию в реализации сложных проектов с полным циклом работ «под ключ».
При разработке ППР мы детально изучили проектные решения объекта, чтобы каждая технологическая карта точно соответствовала параметрам объекта. Здание насосной станции 1-го подъёма имеет габариты 15,0×18,0 м и высоту до 11 м - это одноэтажный металлический каркас с заглублённой железобетонной частью. Колодец подземной части запроектирован монолитным железобетонным, а за нулевую отметку принят уровень пола (абс. отм. 79,44). Для таких конструкций мы разработали отдельные ТК: на устройство монолитных конструкций ростверков, монтаж сборных железобетонных элементов, а также на устройство опусного колодца, что обеспечивает надёжную гидроизоляцию и устойчивость подземной части.
Технологическая карта как основа безопасности и качества

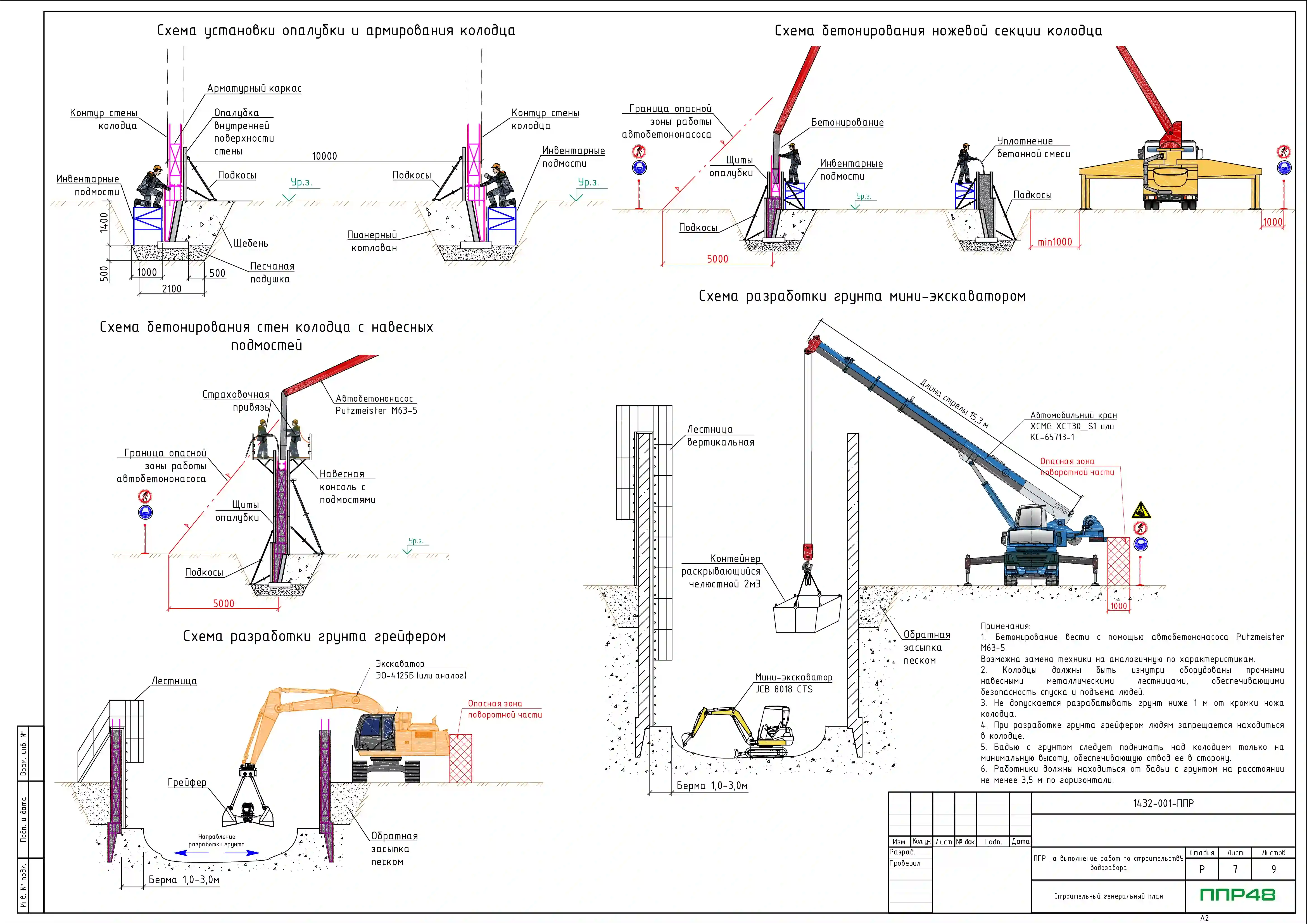

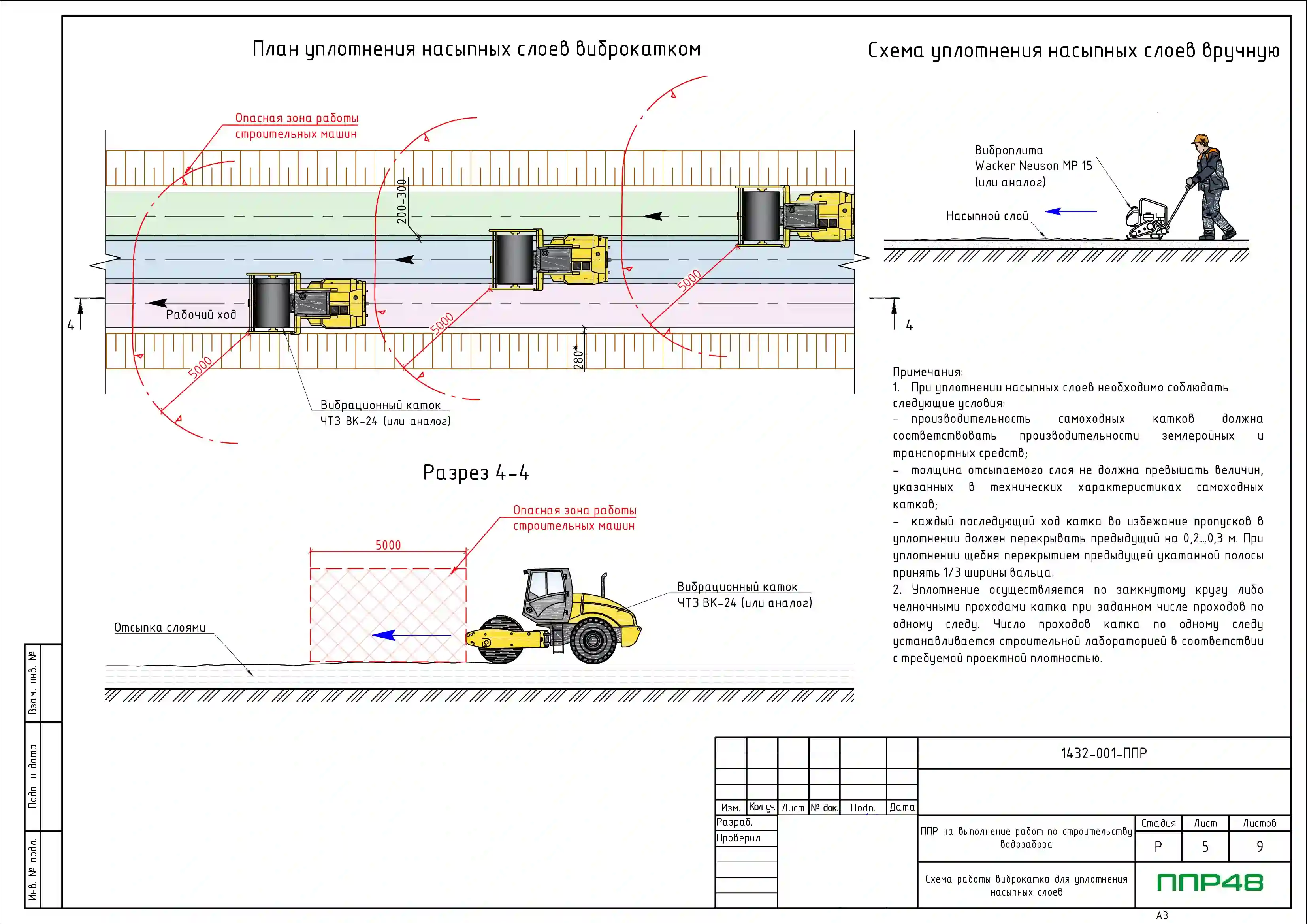

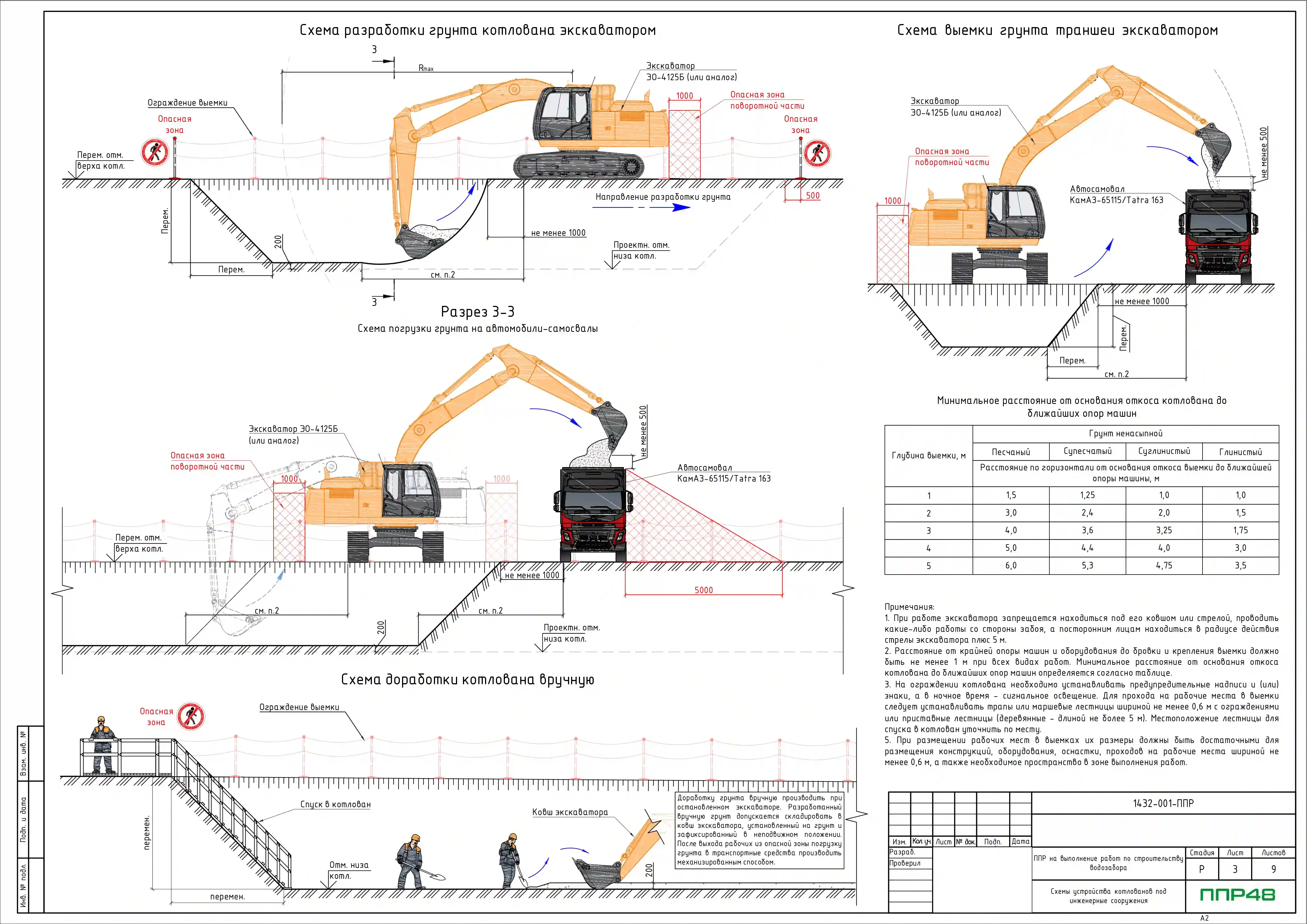

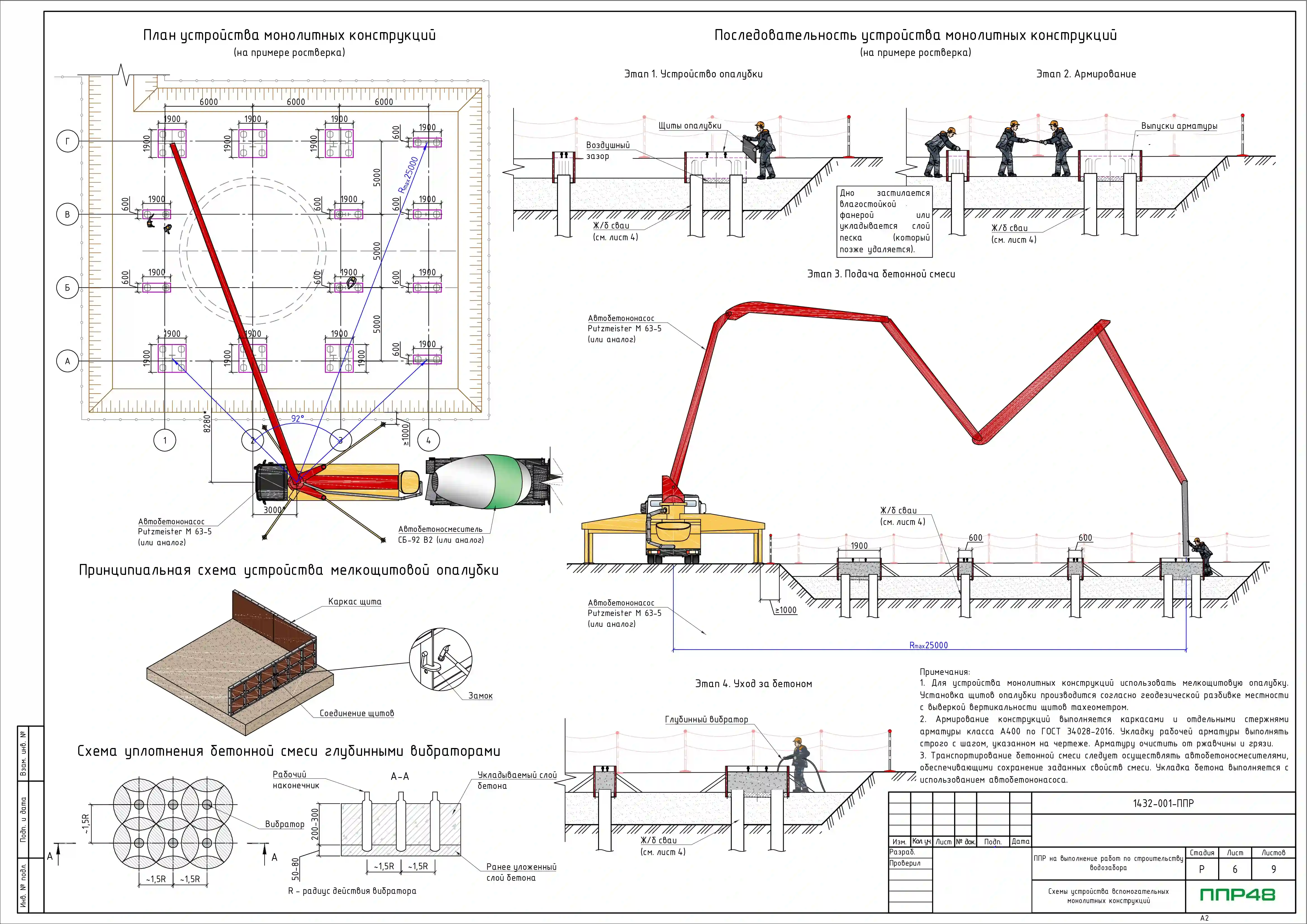

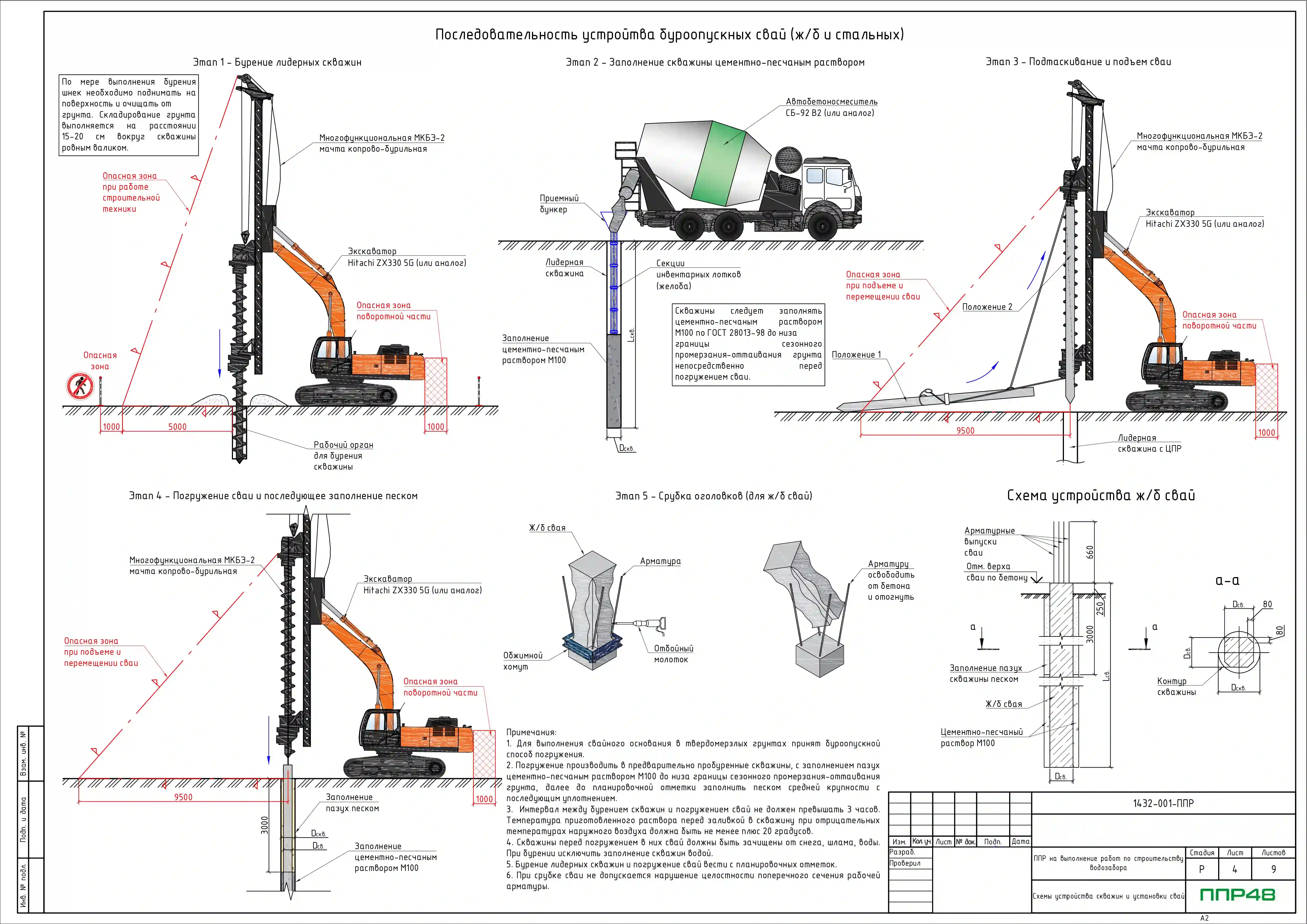

В основе нашего подхода к управлению строительством лежит детальная проработка каждого этапа. Для объекта «Строительство водозабора» мы разработали комплексный ППР, включающий в себя 15 специализированных технологических карт (ТК). Этот пакет документов охватывает все процессы — от геодезической разбивки и расчистки территории до испытаний трубопроводов и пусконаладочных работ (ПНР). Особое внимание мы уделили сложным участкам: шнековому бурению с установкой свай, устройству монолитных конструкций ростверков и монтажу опусного колодца (заглубленной железобетонной части насосной станции).

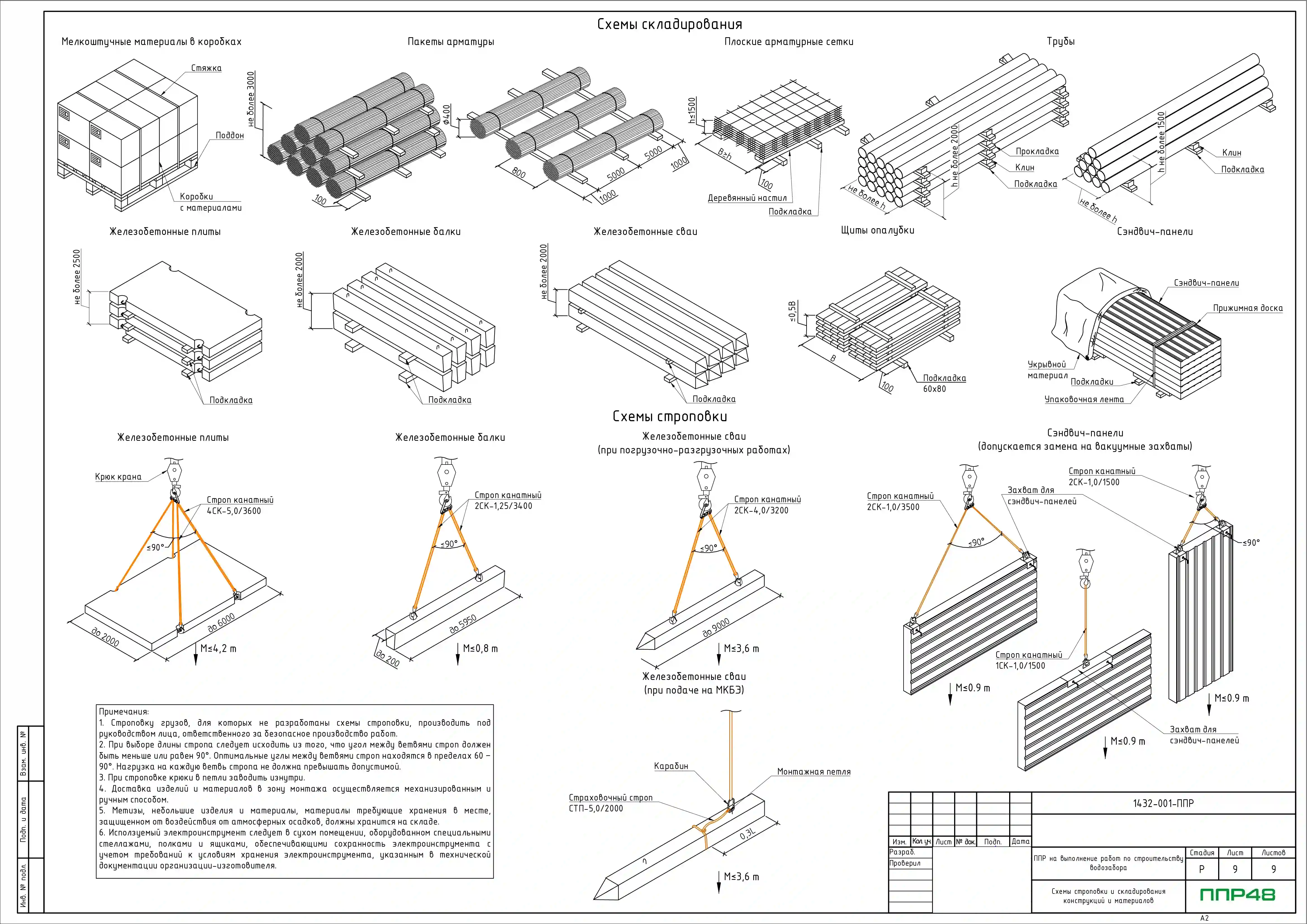

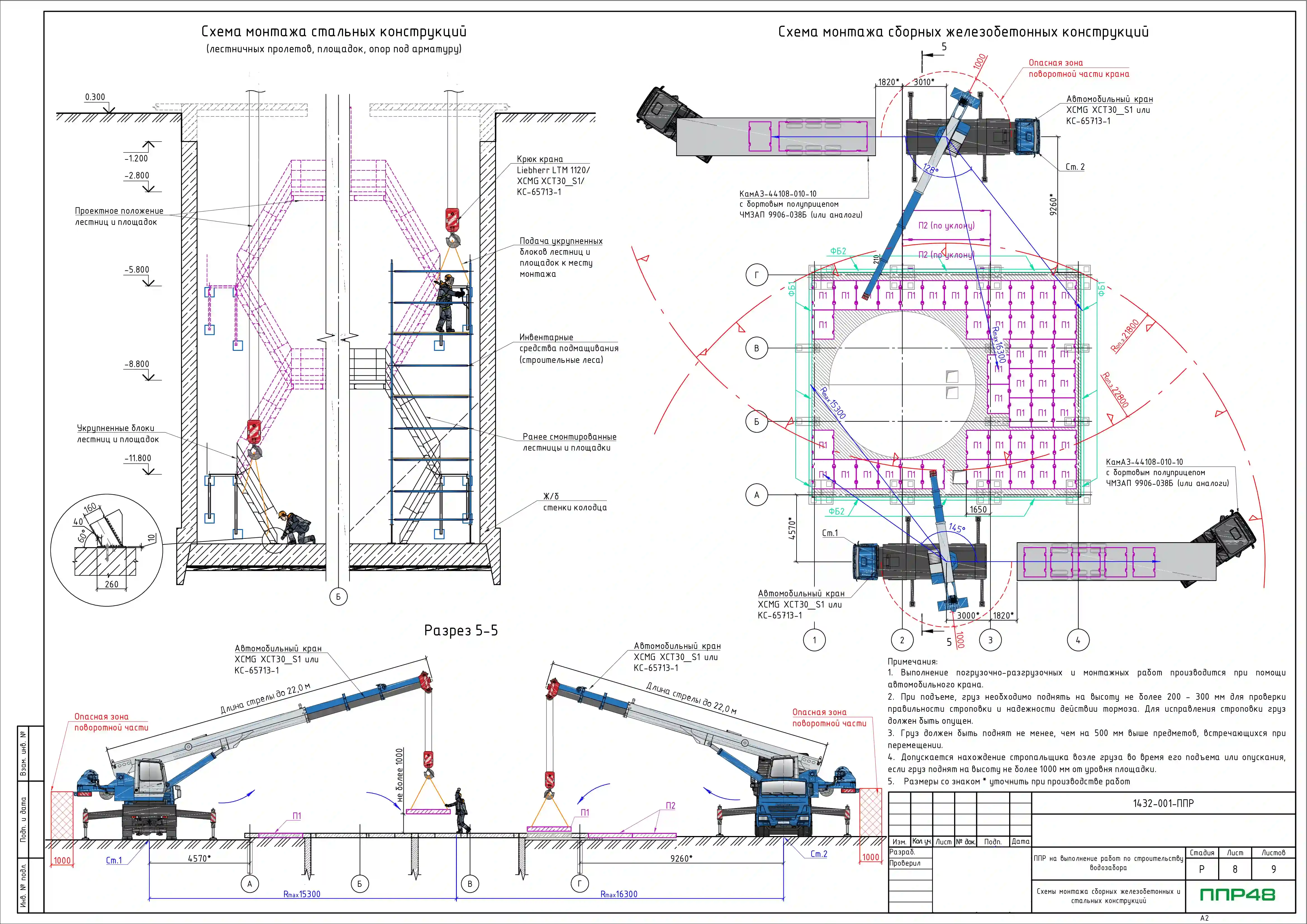

Каждая карта содержит не только последовательность операций, но и конкретные требования к технике, оснастке и контролю качества. Например, для высотных работ предусмотрены отдельные решения по применению средств подмащивания, что гарантирует безопасность монтажа. Мы понимаем, что для объекта с такими параметрами (габариты 15x18 м и перепады высот до 11 м) критически важна четкая синхронизация действий всех бригад. Именно поэтому наши технологические карты становятся инструкцией для ИТР, прорабов и рабочих, минимизируя риски ошибок и простоев.
