Какие исходные данные определили структуру проекта
При разработке ППР исходили из рабочей документации по несущему каркасу, планов и разрезов здания, ведомости элементов, данных о соединениях и проектных отметках.
Дополнительно изучили строительный генеральный план, сведения о доступных грузоподъёмных механизмах, очередность предоставления фронтов работ и ограничения строительной площадки. Это позволило определить не только состав монтируемых конструкций, но и участки, для которых организационные и технологические решения требуется раскрыть на отдельных листах.
Структуру документа выстроили по логике проектных ярусов и характерных участков каркаса. Для повторяющихся решений предусмотрели типовые схемы, а для узлов с отличающимися массами, отметками или условиями доступа — самостоятельные фрагменты.
Что вошло в состав ППР
Пояснительная записка
- Перечень исходных данных и применяемой рабочей документации.
- Последовательность возведения несущего каркаса по ярусам и захваткам.
- Требования к подготовке фронта работ и складированию конструкций.
- Требования к исходной геодезической основе и разбивочным работам.

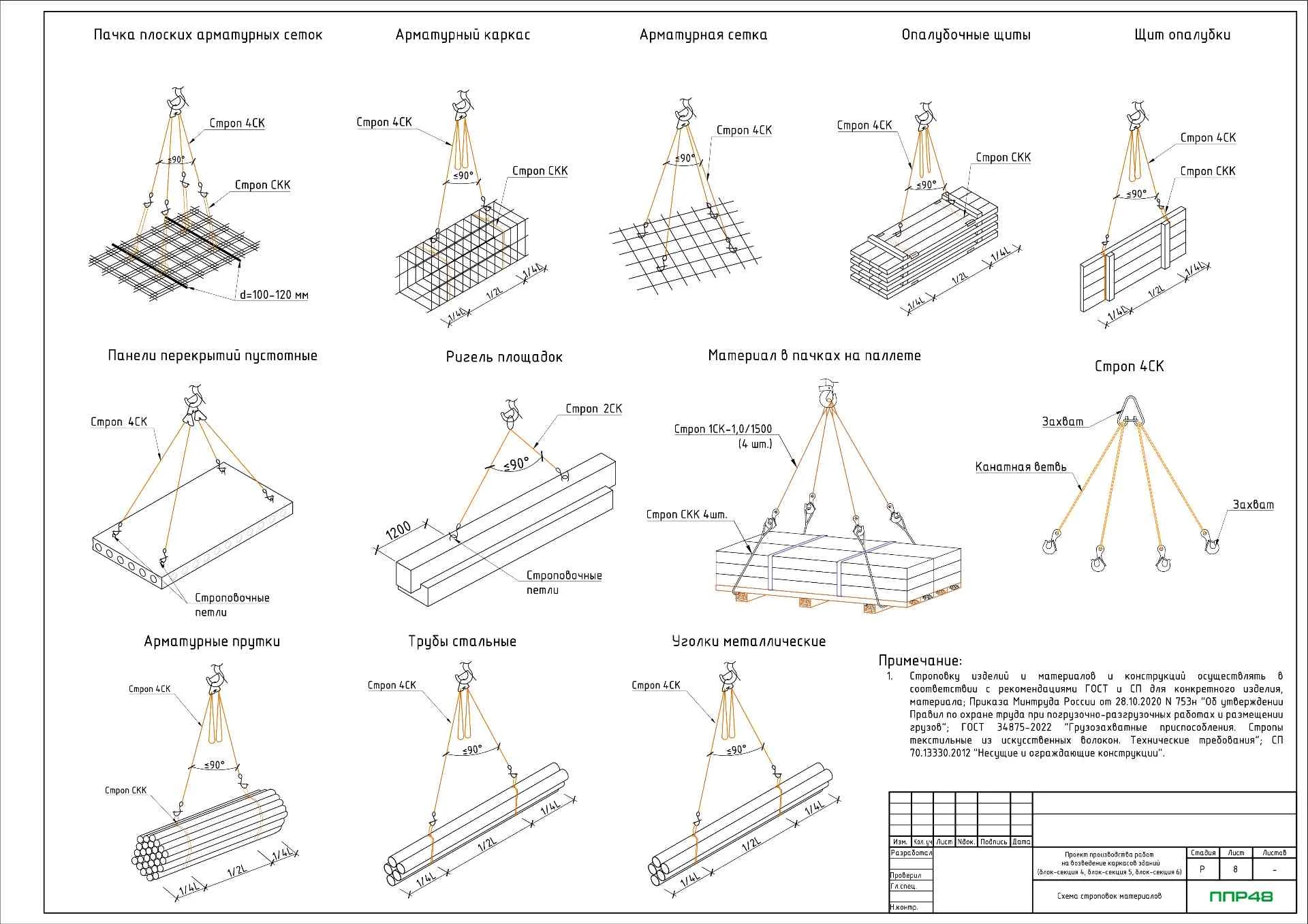

- Требования к применяемым грузоподъёмным механизмам и монтажной оснастке.
- Порядок временного закрепления и обеспечения устойчивости конструкций.

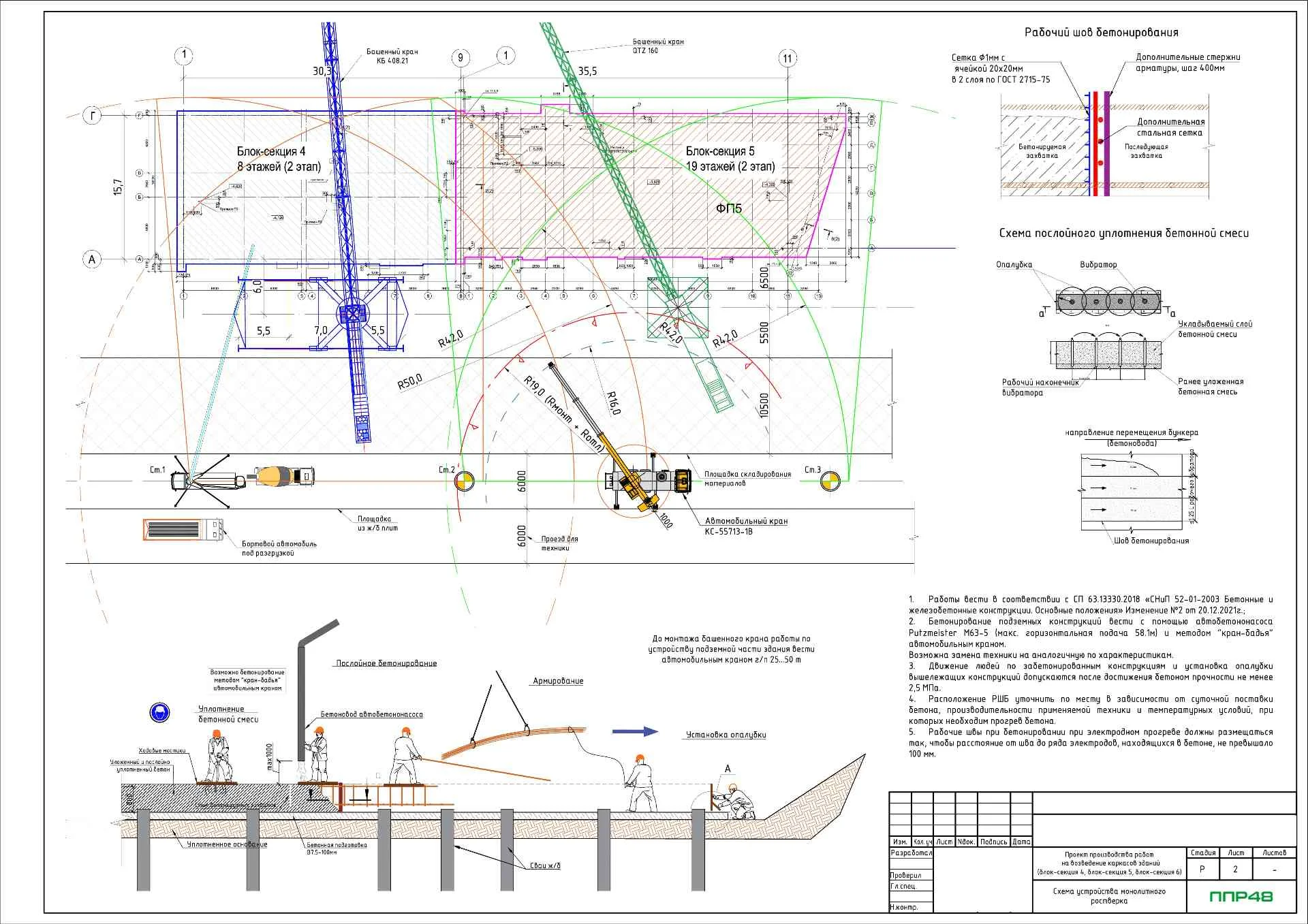

- Контроль монтажных соединений, положения элементов и проектных отметок.
- Допустимые отклонения при установке элементов каркаса.
- Порядок взаимодействия смежных строительных участков.
- Требования по охране труда, пожарной безопасности и работам на высоте.
Графическая часть

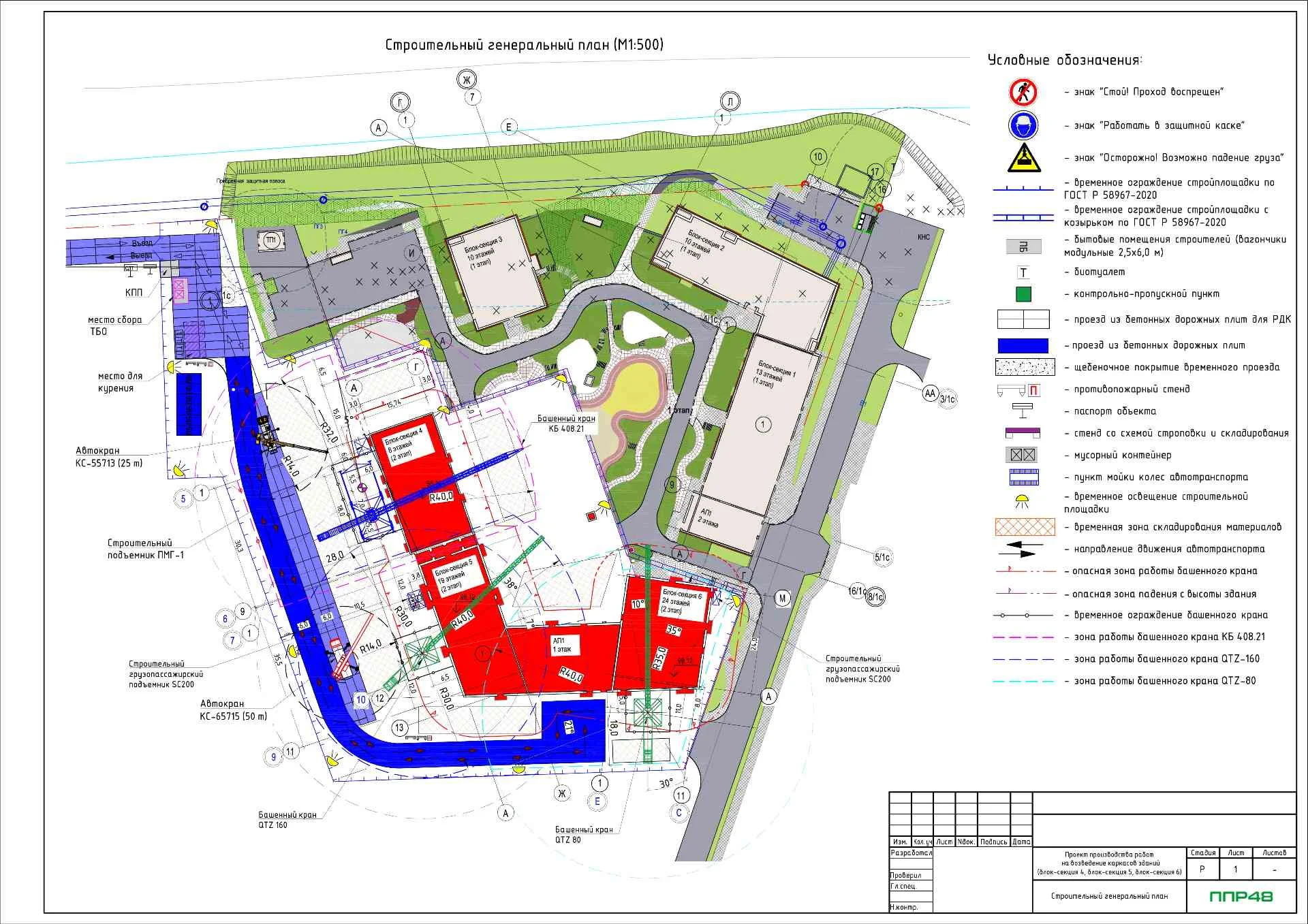

- Строительный генеральный план на период возведения каркаса.

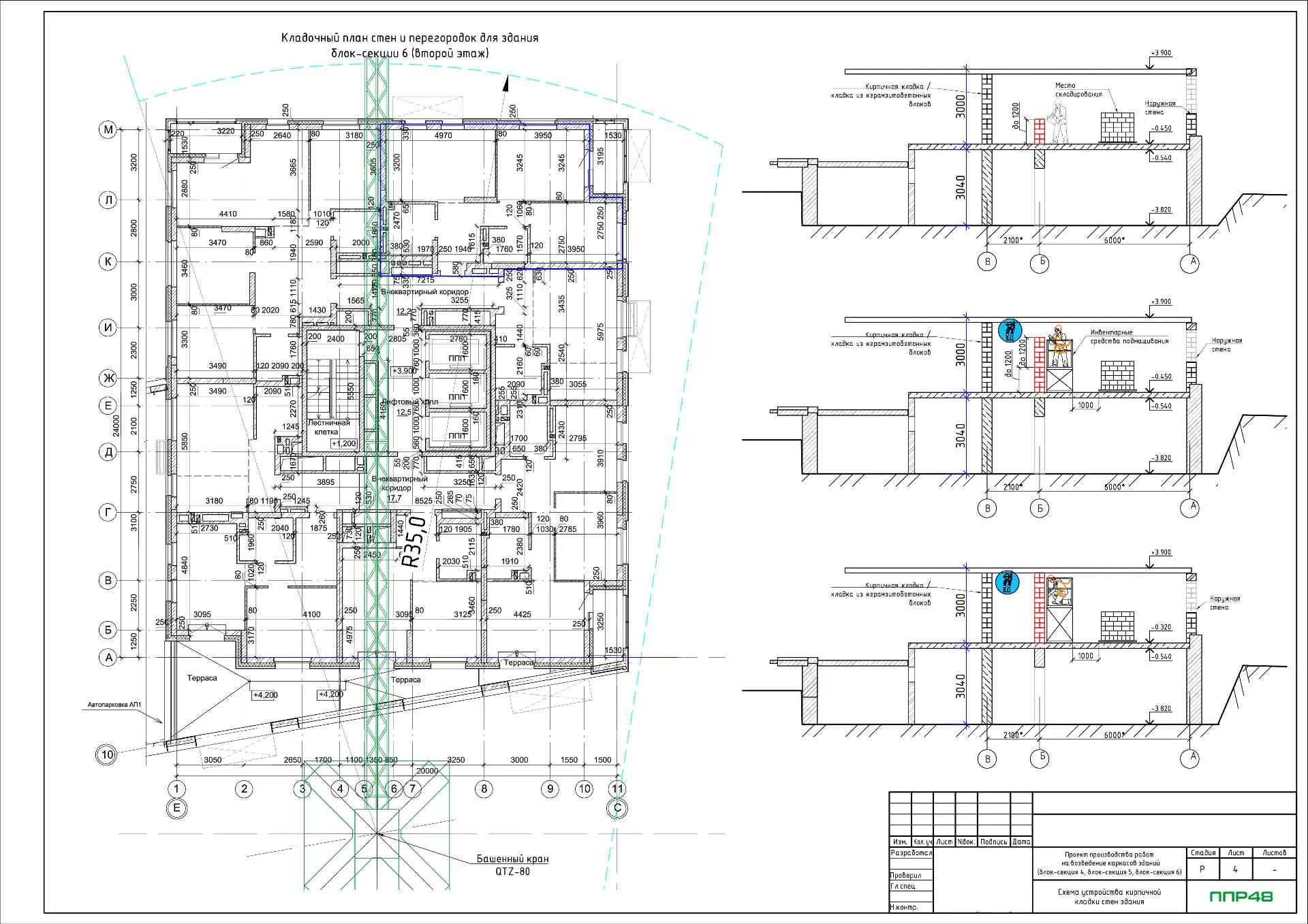

- Схемы развития захваток по ярусам здания.

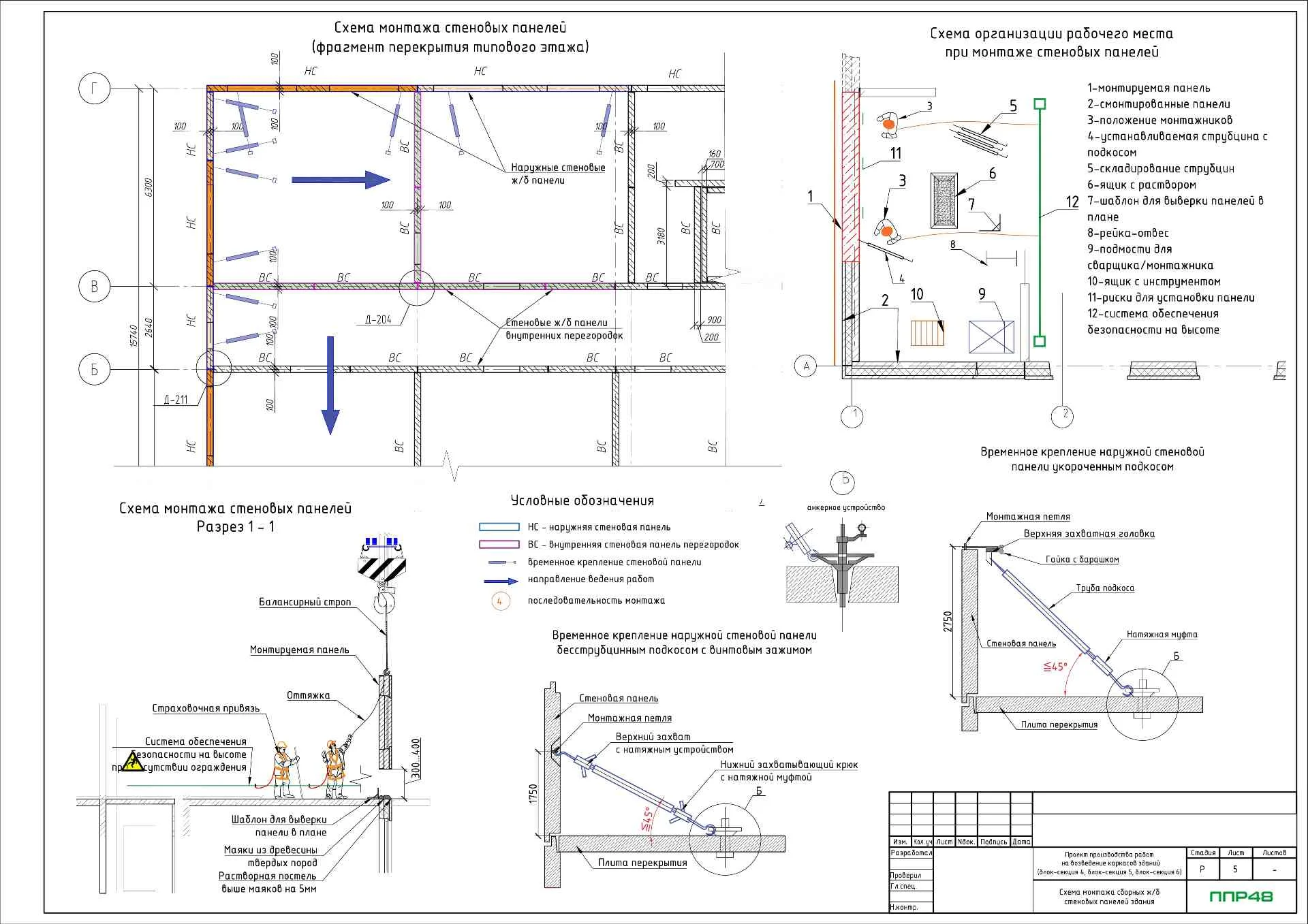

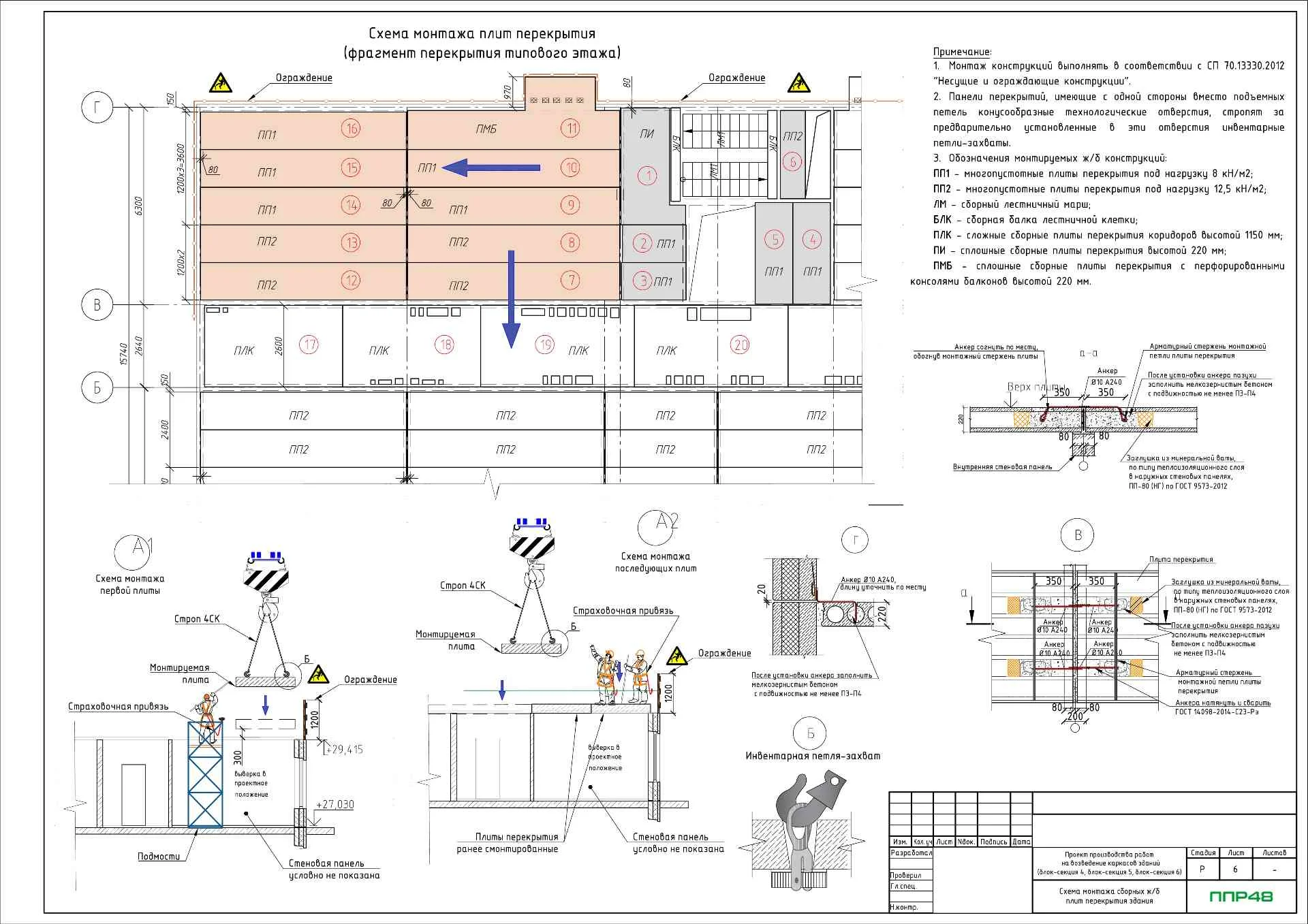

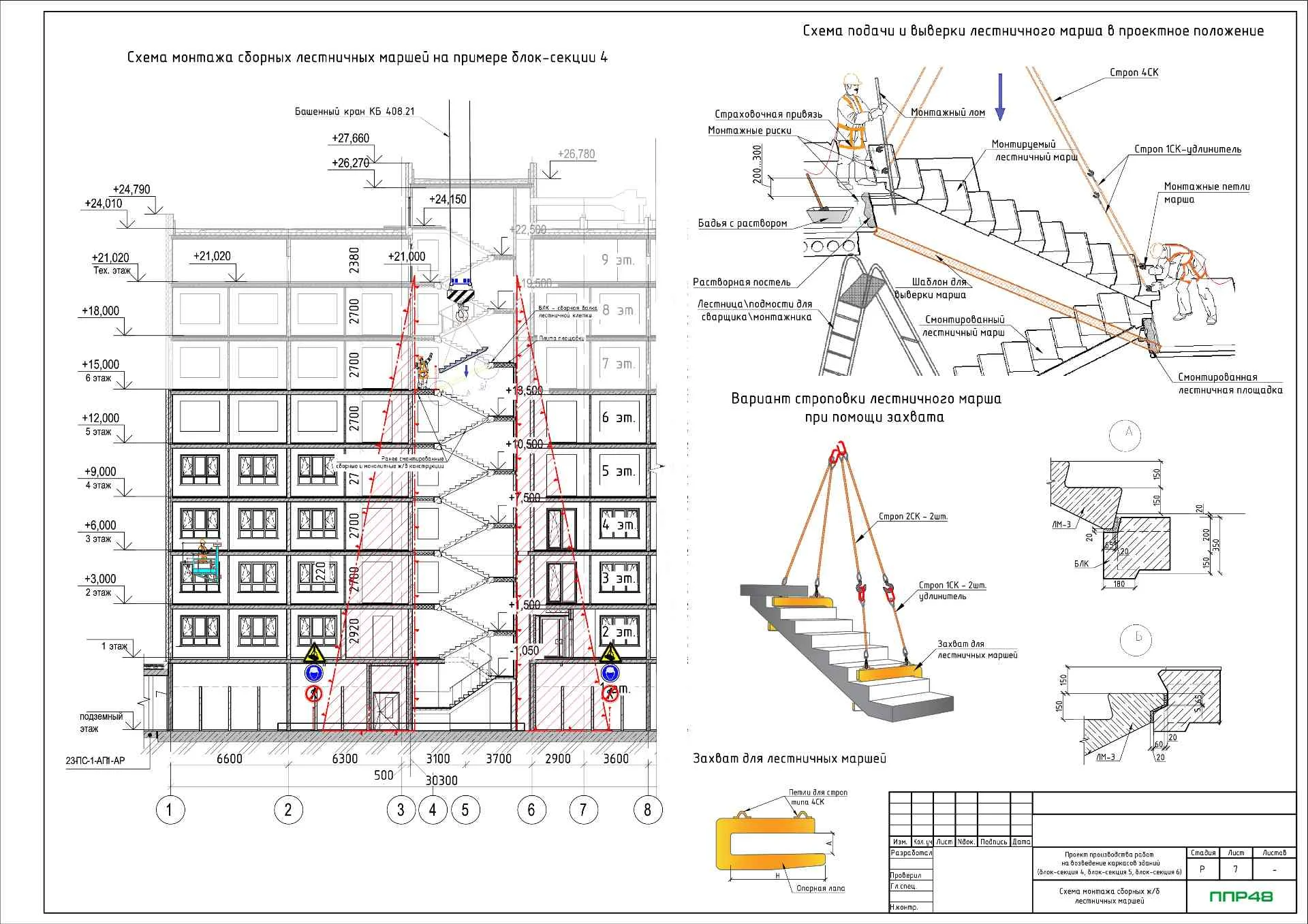

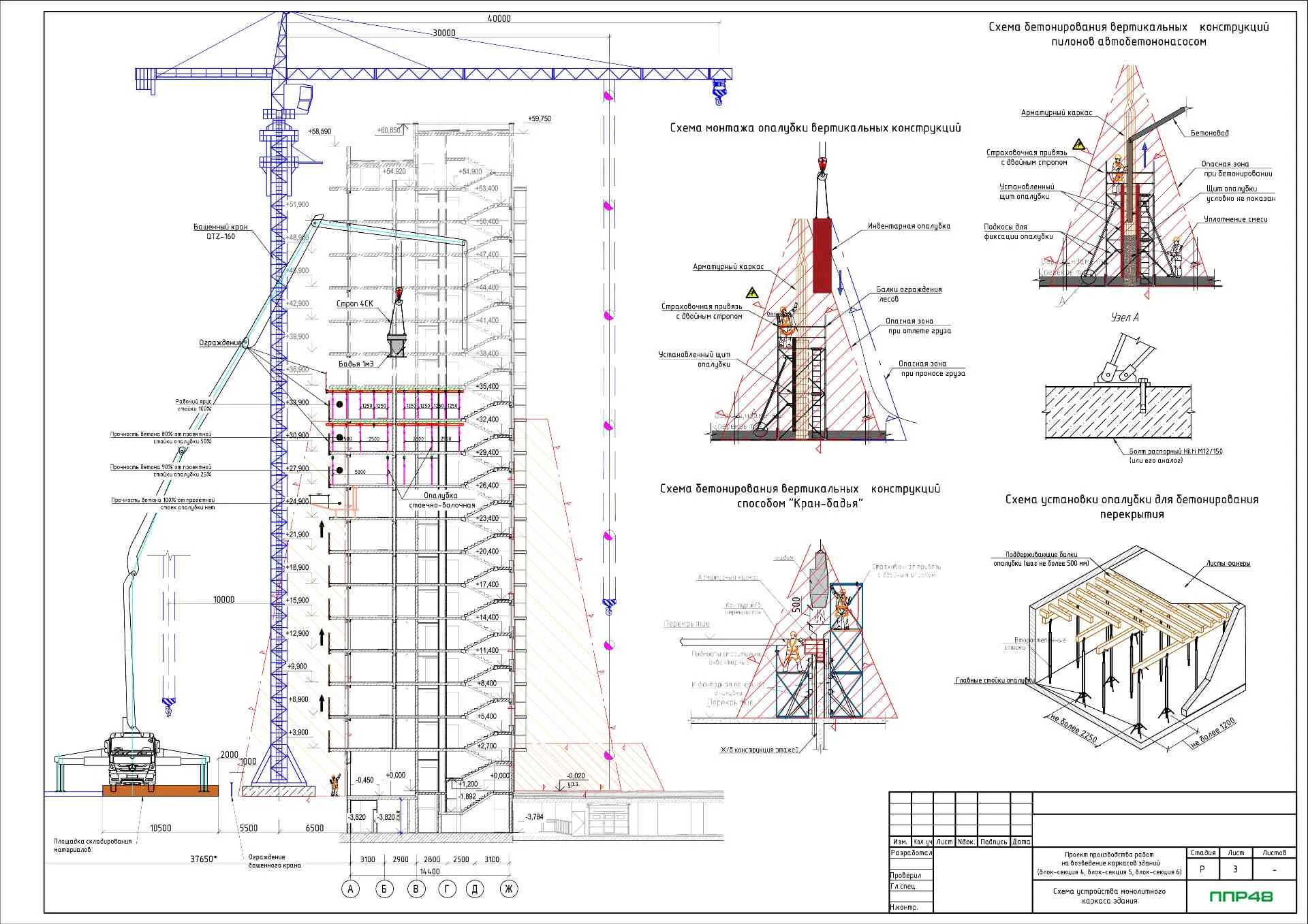

- Монтажные схемы установки элементов несущего каркаса.
- Схемы размещения грузоподъёмных механизмов и зон их работы.
- Зоны складирования конструкций и монтажной оснастки.
- Направления подачи и перемещения конструктивных элементов.
- Схемы временных связей, расчалок и средств временного закрепления.
- Границы опасных зон при выполнении монтажных работ.
- Схемы безопасных проходов, рабочих мест и участков работ на высоте.
- Характерные фрагменты для узлов с особыми условиями монтажа.
Как связали пояснительную и графическую части ППР
Главной задачей было исключить расхождения между текстовым описанием и монтажными схемами. Каждой технологической карте присвоили понятное обозначение, которое повторяется на планах, в перечне листов и в ссылках пояснительной записки.
На графических листах показали зоны складирования, положения механизмов, направления развития захваток, временные связи и границы опасных зон. В текстовой части дали пояснения к этим решениям, установили требования к контролю и привели ссылки на соответствующие рабочие чертежи.
Такая система обозначений позволяет быстро перейти от конкретного участка на схеме к технологической карте, требованиям к монтажу и контрольным операциям без поиска по всему комплекту документации.
Проверка и результат
Перед выпуском специалисты сверили марки и количество элементов, наименования монтажной оснастки, проектные отметки и последовательность ссылок между разделами.
Отдельно проверили, чтобы решения по работе на высоте, временной устойчивости конструкций и взаимодействию смежных участков не противоречили друг другу.
Заказчик получил единый комплексный ППР, а не набор независимых файлов: пояснительная записка помогает читать графические схемы, графическая часть подтверждает принятые организационно-технологические решения, а структура проекта позволяет быстро найти нужный раздел при согласовании или последующей корректировке документации.
