Подготовили ППР на монтаж сборных железобетонных стеновых панелей
Как исходные чертежи повлияли на содержание проекта
Основой для разработки стали фасадные планы, схемы раскладки сборных панелей, проектные отметки, массы элементов и узлы крепления к монолитным пилонам и плитам перекрытия. Мы также изучили сведения о закладных деталях, допустимых отклонениях основания, доступных механизмах и ограничениях площадки. Проверка помогла определить участки, для которых требовались самостоятельные проектные решения.
Анализ исходных данных
Проверили фасадные планы, схемы раскладки панелей, отметки, массы, узлы крепления, закладные детали, отклонения основания, доступные механизмы и ограничения площадки. Это помогло выделить участки с индивидуальными проектными решениями.
Формирование состава ППР
Состав ППР сформировали так, чтобы текст и графика дополняли рабочую документацию. В пояснительной записке закрепили требования к:
- исходной геометрической проверке;
- оснастке;
- временной устойчивости;
- контролю креплений.

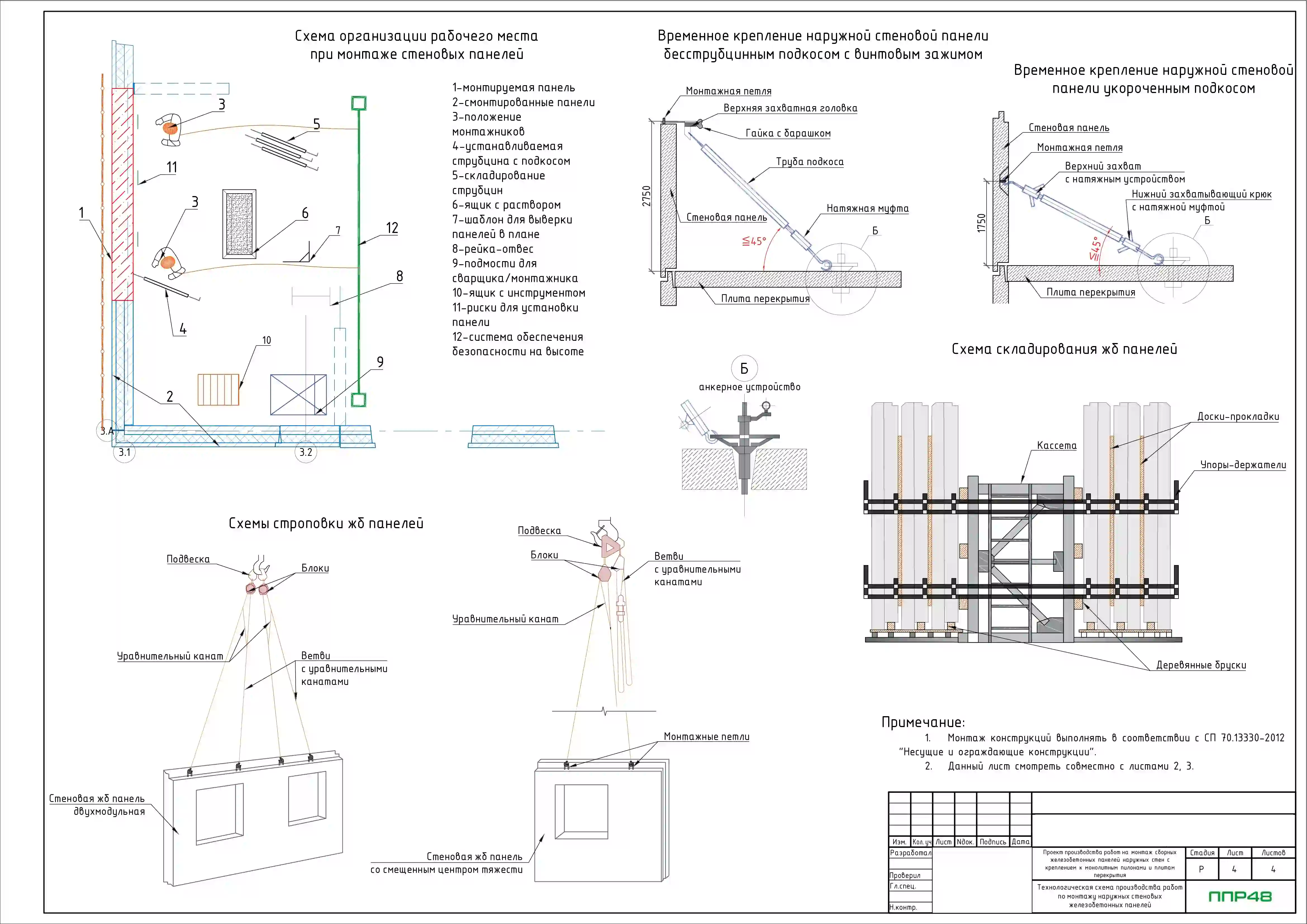

На отдельных листах предусмотрели:
- фасадные привязки;

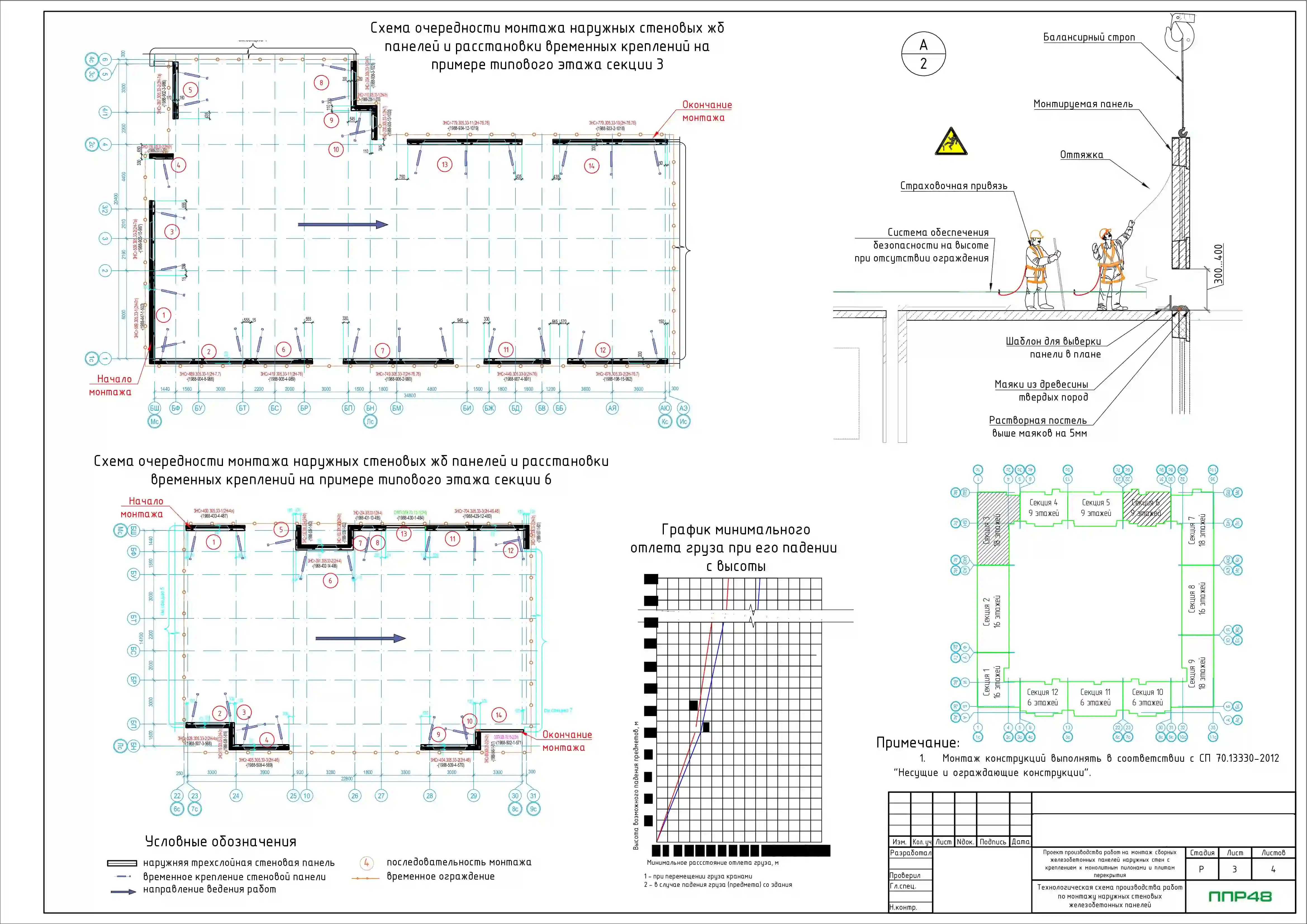

- характерные узлы;

- проектные положения механизмов;

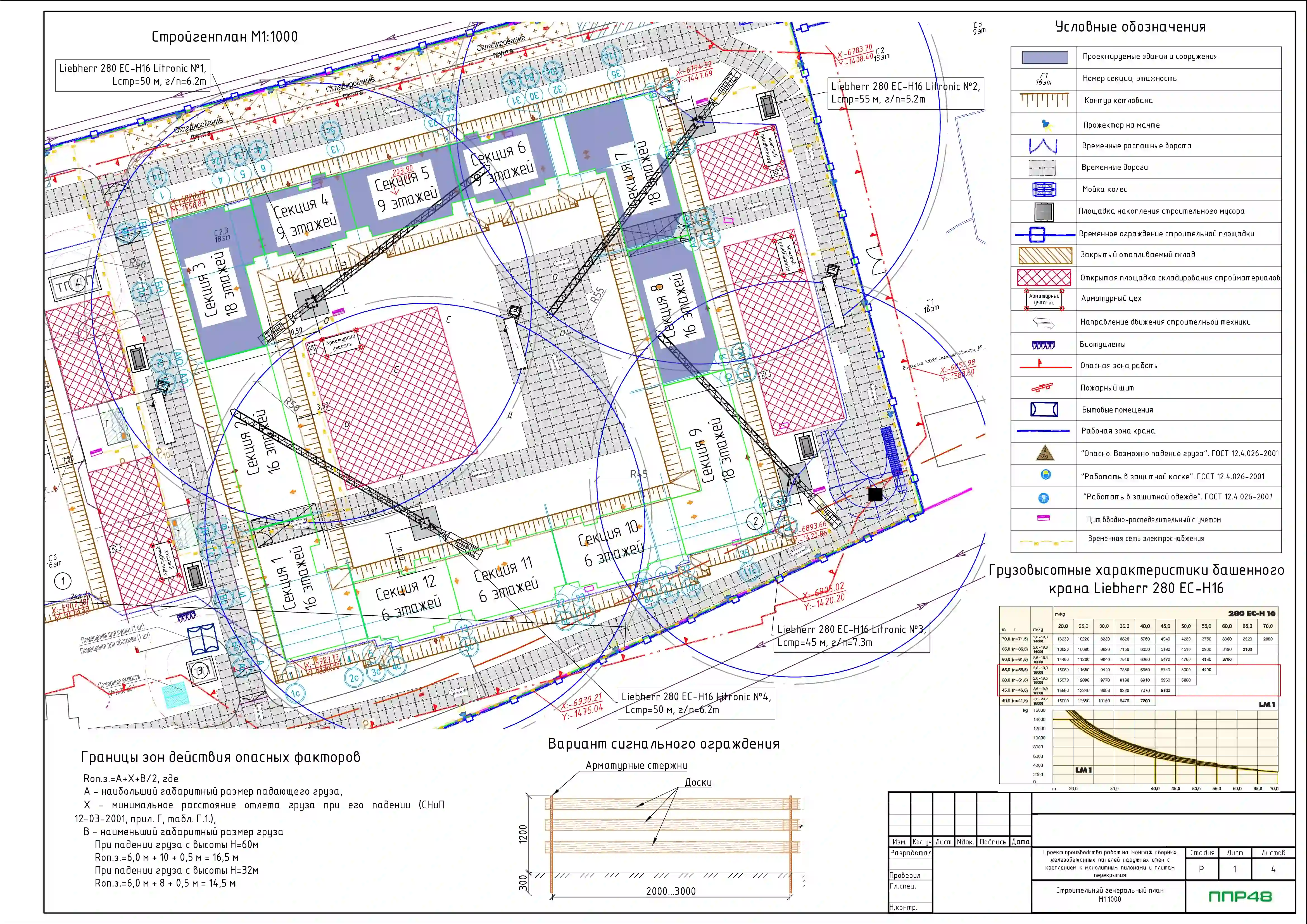

- границы опасных зон;
- места временного размещения панелей.
Отдельно выделили требования к подтверждению готовности монолитного основания и проверке проектного положения закладных деталей до утверждения соответствующих схем.
Что заказчик получил после согласования проектных решений
Единая система обозначений
Чтобы исключить разночтения, марки панелей и узлов сохранили одинаковыми во всех разделах. Каждую схему связали с соответствующим фрагментом пояснительной записки и исходным чертежом. Это позволило заказчику проверять проект по участкам, быстро находить основание принятого решения и точечно формулировать замечания без пересмотра всего документа.
Внутренняя проверка и финализация
Перед выпуском мы провели внутреннее рецензирование, сверили отметки, массы, обозначения, ссылки и требования безопасности. После согласования замечаний обновили текстовую и графическую части и подготовили чистовую редакцию. Заказчик получил единый ППР, который учитывает крепление панелей к монолитным конструкциям и готов для утверждения ответственными специалистами объекта. Единая система обозначений упростила повторную проверку после замечаний и позволила корректировать только затронутые фасадные участки и связанные пункты.
