Как мы привязали ППР к первому этапу реконструкции полигона

ППР на реконструкцию карты захороненияИсходное наименование объекта включало реконструкцию полигона по обработке и размещению твёрдых коммунальных отходов, первый этап и карту захоронения. Поэтому до подготовки ППР мы уточнили границы именно этого этапа и отделили его решения от последующих очередей. Проанализировали проектную документацию, генеральный план, схемы инженерного обеспечения, сведения о действующих участках полигона и ограничения, связанные с эксплуатацией территории.

Уточнение границ и анализ исходных данных

Проанализировали:

  • проектную документацию;
  • генеральный план;
  • схемы инженерного обеспечения;
  • сведения о действующих участках полигона;
  • ограничения, связанные с эксплуатацией территории.

Формирование структуры и состава ППР

По результатам анализа сформировали структуру документа и перечень графических материалов. В проект включили:

  • ситуационную привязку;
  • организационные схемы участков;
  • проектные маршруты техники;
  • границы рабочих и санитарно-защитных зон;
  • требования к временной инфраструктуре и контролю исходных отметок.

В пояснительной записке указали основания принятых решений и связали их с конкретными листами проекта, чтобы согласующие специалисты могли проследить логику разработки.

Что мы предусмотрели для согласования на действующем объекте

ППР на реконструкцию карты захоронения ТКО

Обеспечение совместимости с режимом полигона

Особое внимание уделили совместимости ППР с режимом действующего полигона. В документе разграничили проектные зоны, закрепили требования к:

  • взаимодействию ответственных служб;
  • контролю доступа;
  • учёту транспортных потоков;
  • обмену информацией.

Экологические и производственные ограничения оформили как проверяемые требования, а не как общие формулировки. Это упростило рассмотрение документа несколькими подразделениями заказчика.

Перекрёстная проверка и доработка

Перед передачей мы выполнили перекрёстную проверку текстовой и графической частей: сверили названия этапа и карты, границы, условные обозначения, ссылки на исходные материалы и состав приложений. После получения замечаний обновили связанные листы и выпустили чистовую редакцию. Заказчик получил ППР, привязанный к первому этапу реконструкции и готовый для утверждения в порядке, установленном на объекте. Единая нумерация листов также упростила повторную проверку после внесения замечаний заказчика согласующими специалистами.

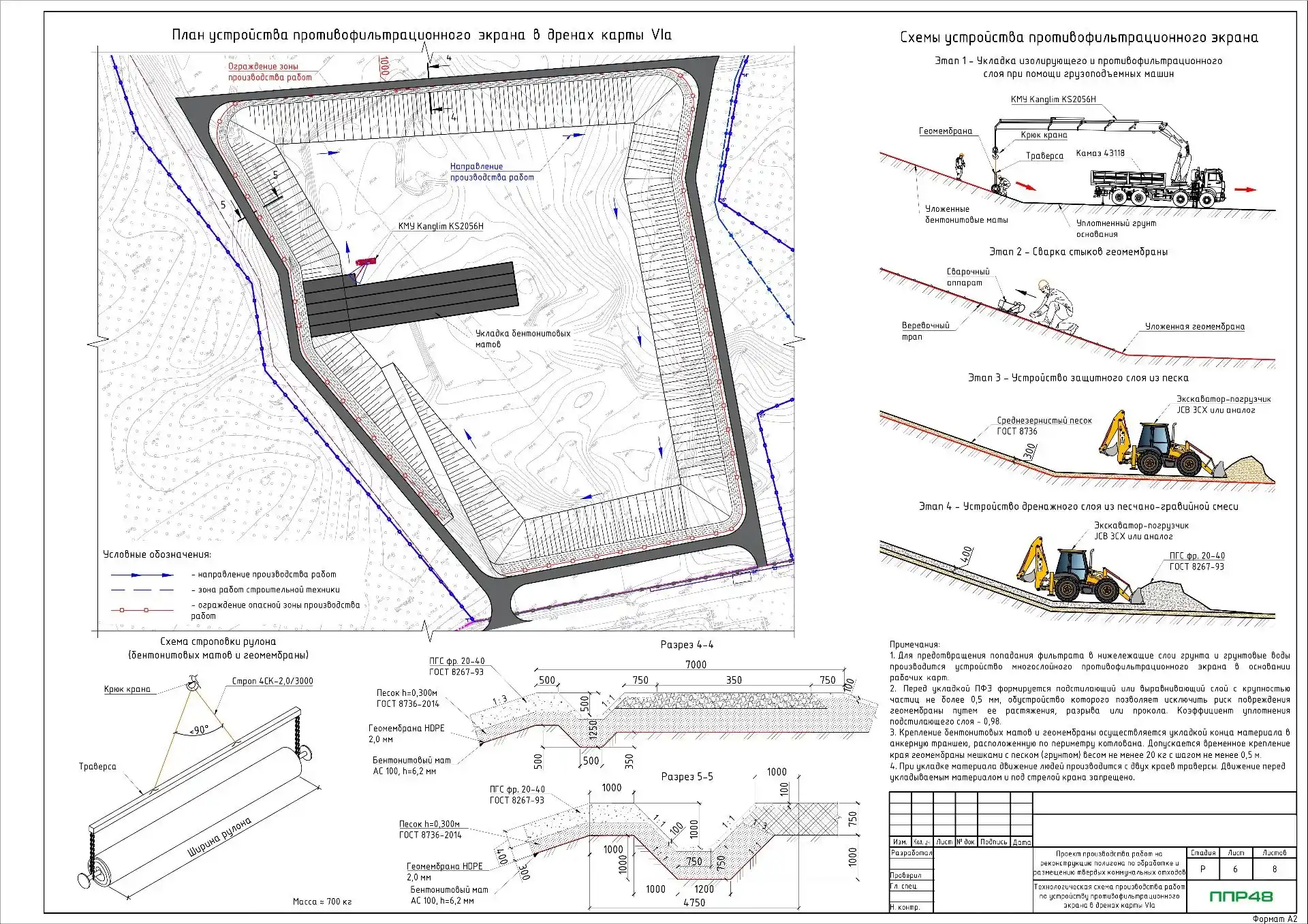

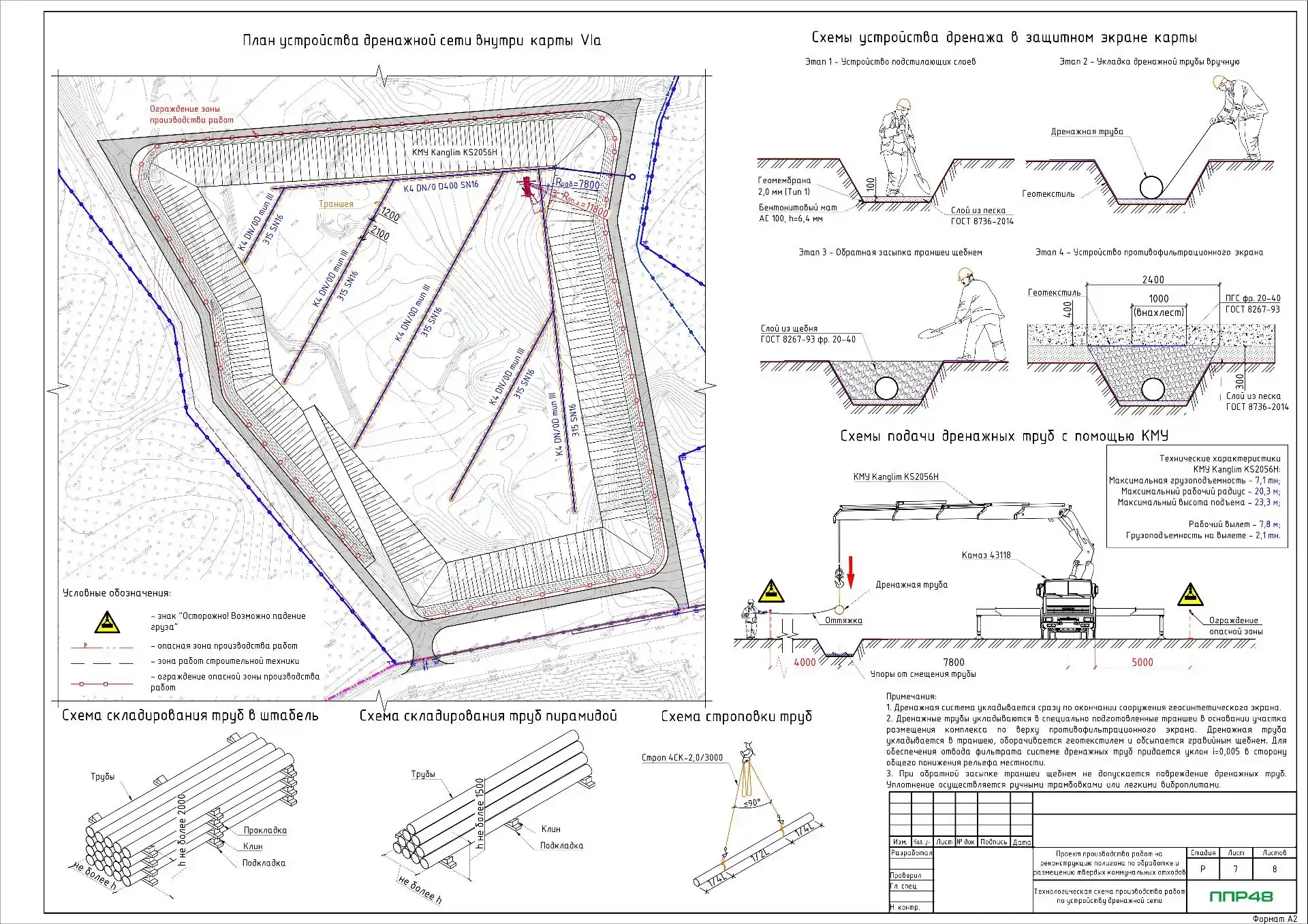

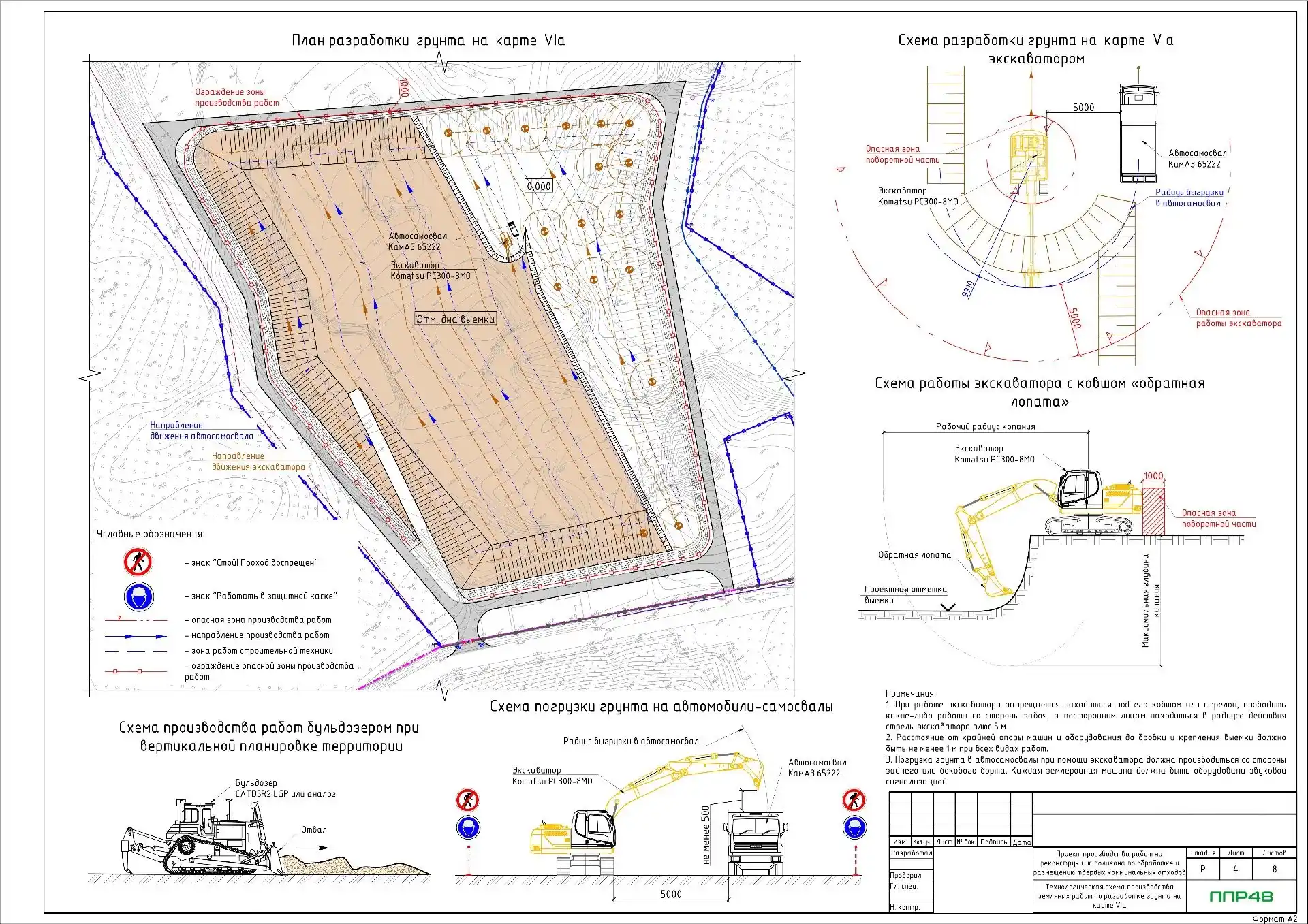

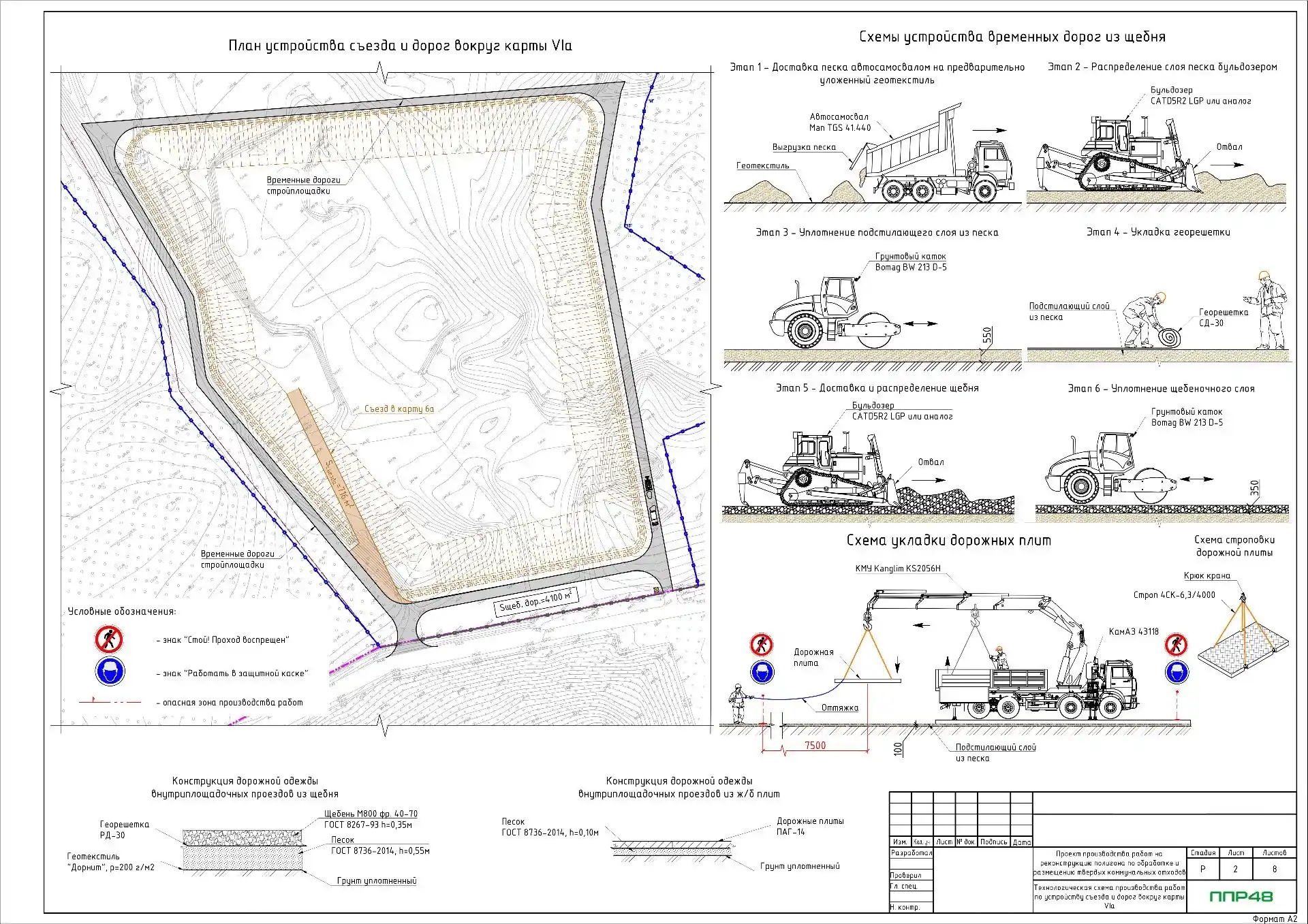

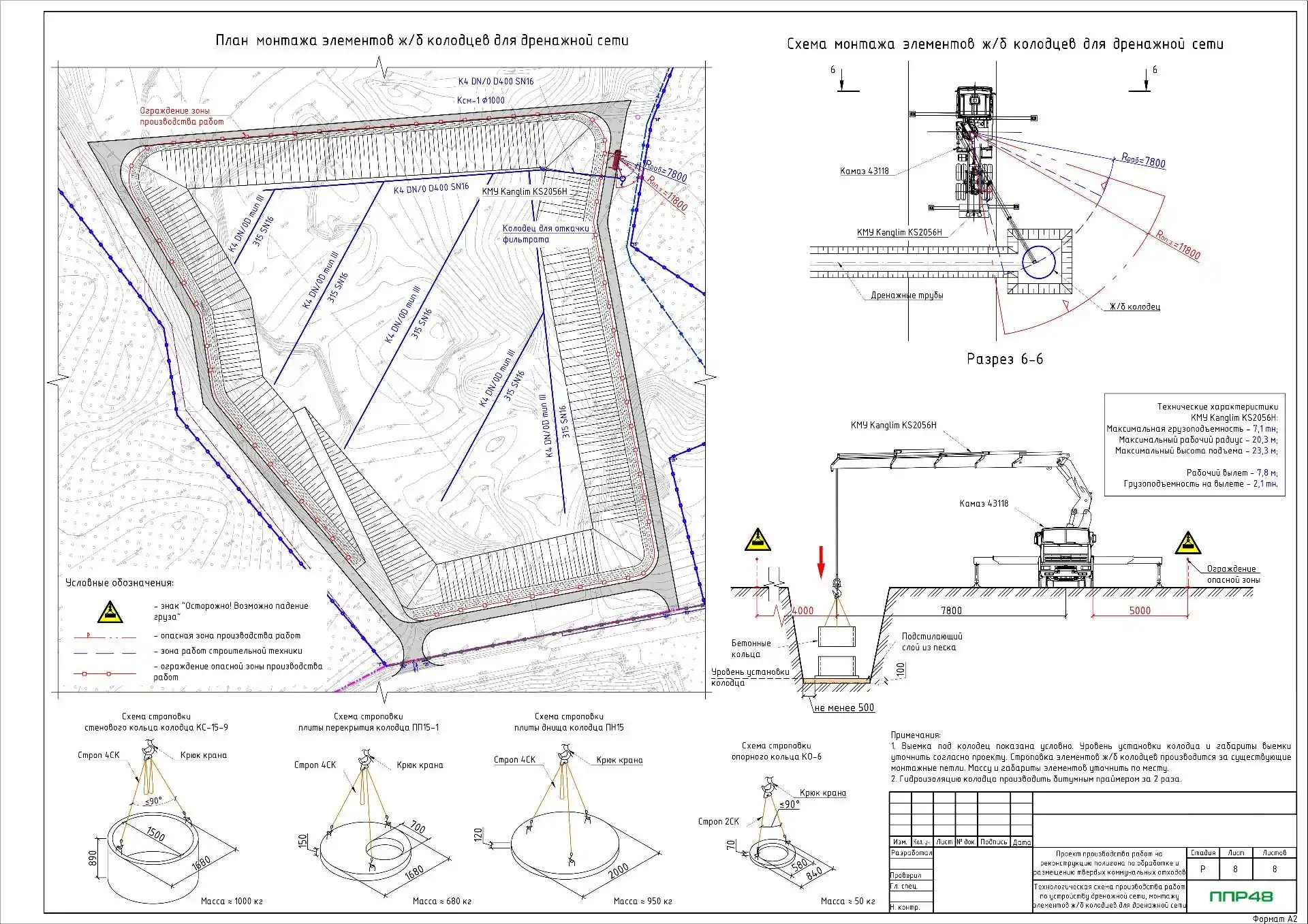

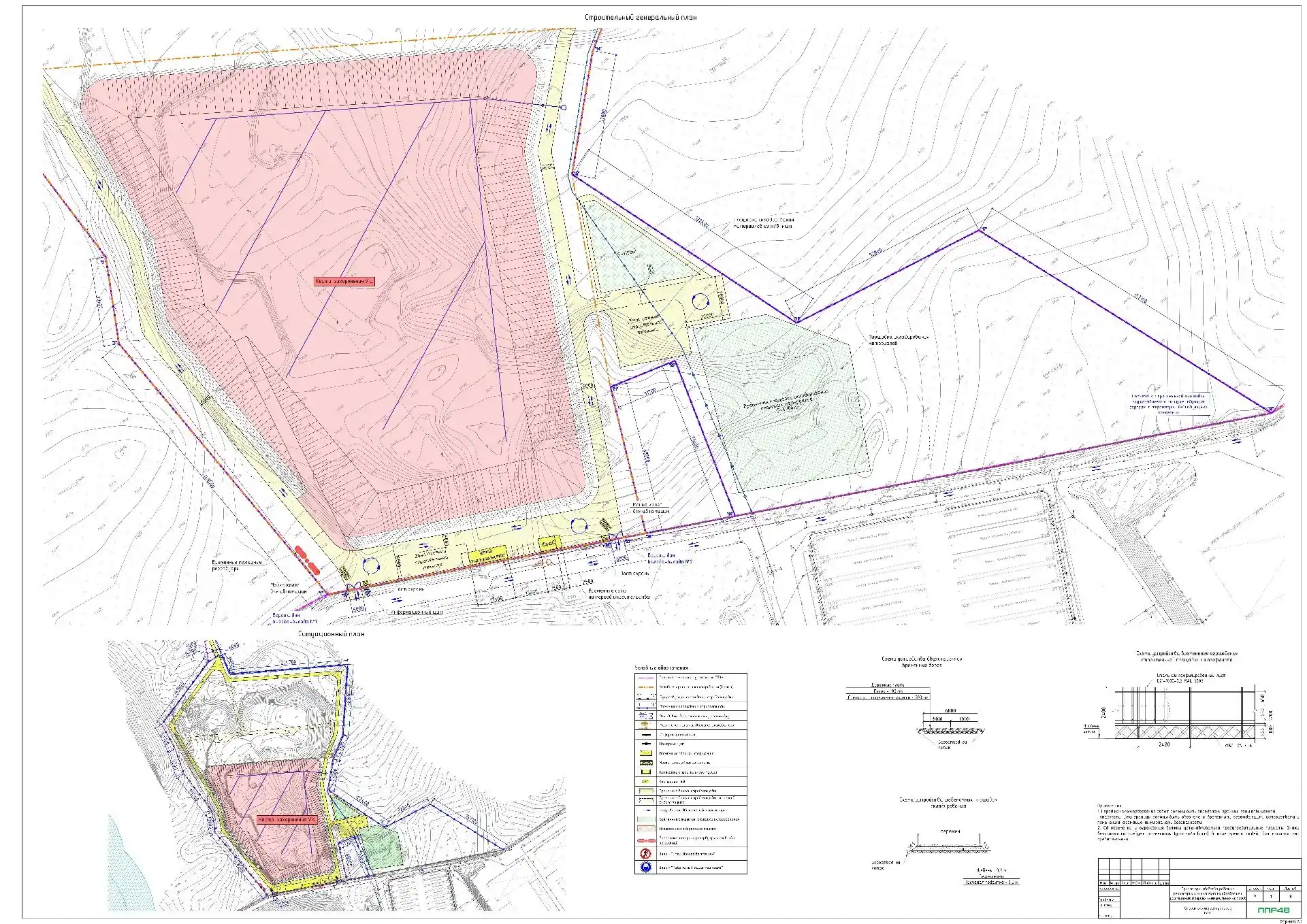

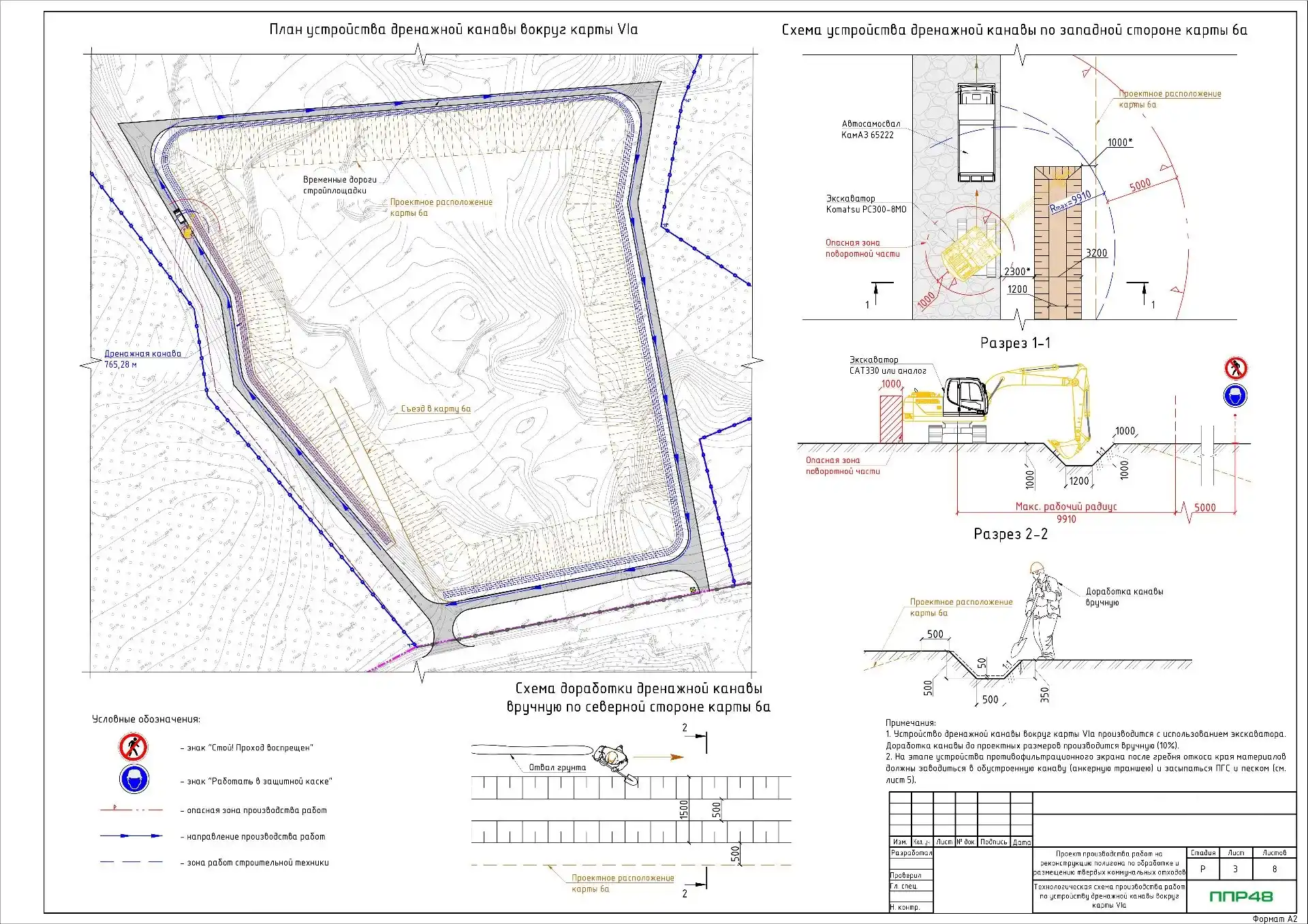

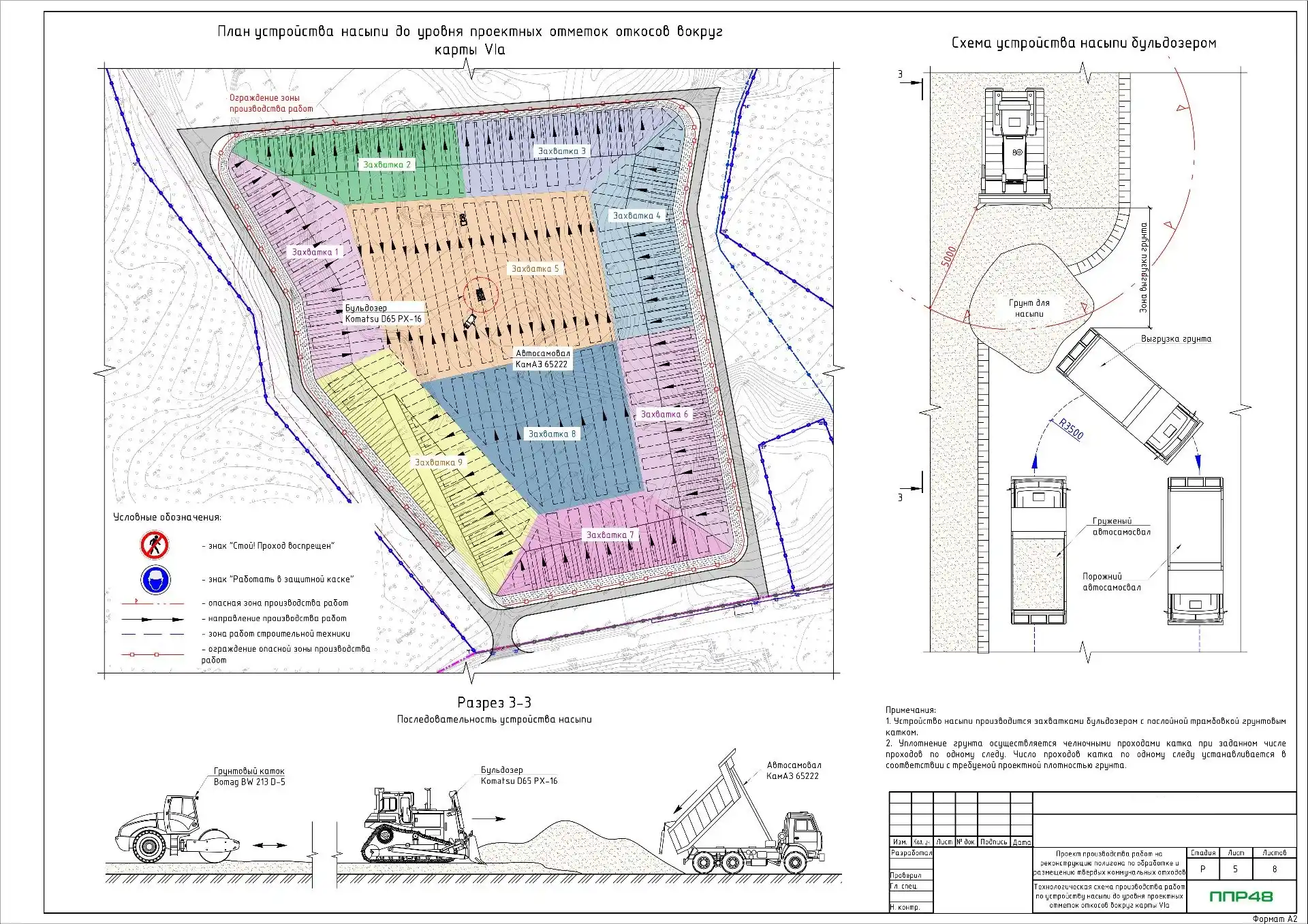

Графическая часть

Разработка строительной документации

Работаем по всей территории
Российской Федерации
от Калининграда до Камчатки
48
Разработаем документацию
в срок от двух дней*
*в зависимости от сложности ППР
Бесплатно устраним замечания
и внесём корректировки
Проведём редактирование ППР, ТК, СГП
Разработка строительной документации в ППР48

Отзывы о нашей работе

Исходные данные необходимые для разработки документации

Для изготовления проекта необходимо предоставить ИД. Все материалы рекомендуется отправлять в редактируемом формате. Это позволит ускорить процесс подготовки документации.

  • pdf
  • dwg
  • doc
  • xls
  • jpg

Также вы можете ответить на несколько вопросов по вашему проекту
и получить коммерческое предложение, оптимизированное под ваш случай!

Сертификаты, СРО, лицензии
и аттестация в Ростехнадзоре
