Основные сведения о проекте
| Параметр | Содержание |
|---|---|
| Объект | Дорожный участок |
| Вид работ | Устройство барьерного ограждения |
| Раздел документации | Проект производства работ |
| Результат | Комплект ППР для согласования и производства работ |
Задача проекта
Подготовить рабочий ППР, определяющий последовательность монтажа барьерного ограждения, организацию захваток, безопасное выполнение работ вблизи транспортного потока, порядок контроля качества и приёмки выполненных работ.
Какие особенности участка учли при подготовке проекта
До начала проектирования мы сопоставили план и продольный профиль дороги, рабочие чертежи ограждения, ведомость объёмов работ, схему организации движения и сведения о существующих инженерных коммуникациях.
Такой анализ позволил определить решения, которые необходимо подробно отразить в ППР:
- Привязку участков барьерного ограждения к трассе.
- Размещение переходных и концевых элементов.
- Участки изменения шага стоек.
- Примыкания ограждения к сооружениям и другим конструкциям.
- Ограничения на размещение машин, механизмов и материалов.
- Безопасную организацию работ в зоне действующего движения.
Состав разработанного ППР
Состав документа сформировали не по универсальному шаблону, а по фактической конфигурации дорожного участка и условиям производства работ.
Пояснительная записка
- Исходные данные и применяемые нормативные требования.
- Технологическая последовательность монтажа ограждения.
- Требования к входному контролю элементов ограждения.
- Порядок выполнения геодезической разбивки.
- Допустимые отклонения при установке стоек и секций.
- Контроль креплений, соединений и положения конструкций.
- Контрольные операции, критерии качества и порядок оформления приёмки.
- Требования по охране труда, пожарной безопасности и безопасности движения.

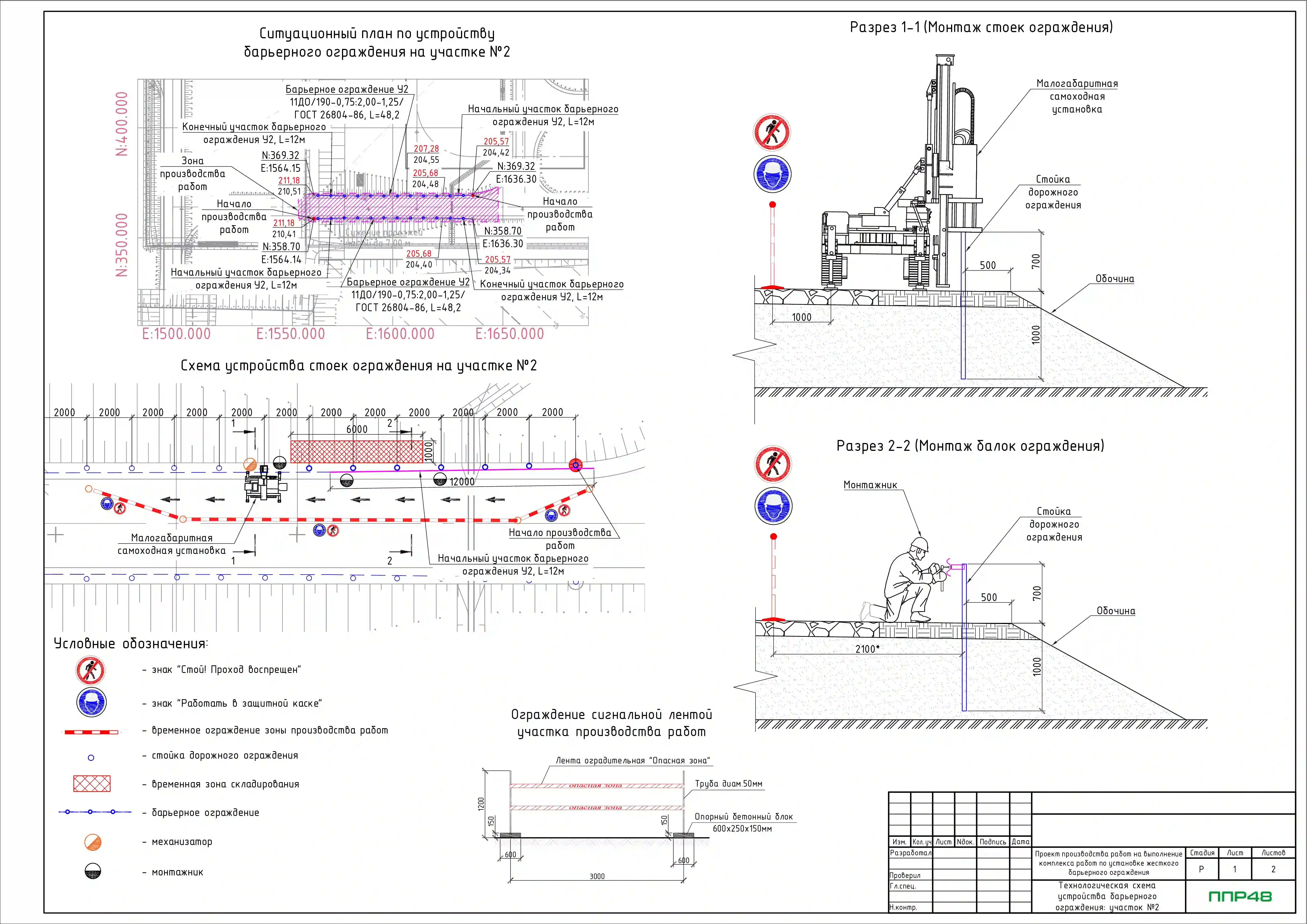

Графическая часть
- Схема расположения захваток.
- Схема размещения машин и механизмов.
- Рабочие зоны техники.
- Временное ограждение рабочей зоны.
- Безопасные проходы для персонала.
- Привязка характерных участков и конструктивных элементов.
- Увязка производства работ с временной схемой организации движения.
Что получил заказчик
Заказчику передали единый организационно-технологический комплект, в котором пояснительная записка, технологическая карта и графические листы взаимно дополняют друг друга.
По обозначениям на схемах можно быстро найти соответствующие требования в текстовой части, а марки ограждения и характерные узлы — сверить с рабочей документацией.
В состав комплекта также вошли перечни используемых машин и оснастки, требования по охране труда, контрольные операции и критерии оценки качества.
Проверка и результат
Перед выпуском ППР инженеры выполнили внутреннюю перекрёстную проверку: сопоставили наименования и объёмы работ между разделами, уточнили ссылки на чертежи, проверили читаемость схем и полноту исходных данных.
Заказчику подготовили версии документа в форматах PDF и DOCX для передачи на согласование. В результате был получен ППР, привязанный к конкретному дорожному участку и пригодный для использования как рабочий организационно-технологический документ.
